SITE00136

Watolo

BERJALAN

WATOLO, BUTON TENGAH, SULAWESI TENGGARA

Koordinat : -5.2900750, 122.2818460

Dibuat oleh : Super Administrator

Informasi Kontrak & Penyedia

LOKASI KNMP
WATOLO

NAMA PENYEDIA
CV. Ridzah Ananda

JENIS PENYEDIA
Swasta

TANGGAL KONTRAK

Data Jumlah

JUMLAH KK
0

JUMLAH NELAYAN
0

JUMLAH KAPAL
0

Status & Progress

STATUS KNMP
PENYANGGA

STATUS PROGRESS
BERJALAN

REALISASI FISIK
27%

KNMP PENYANGGA
0 Site

27%

Realisasi Fisik

0

Penyangga

17

Progress

1

Issue
Lokasi Site
Timeline Progress

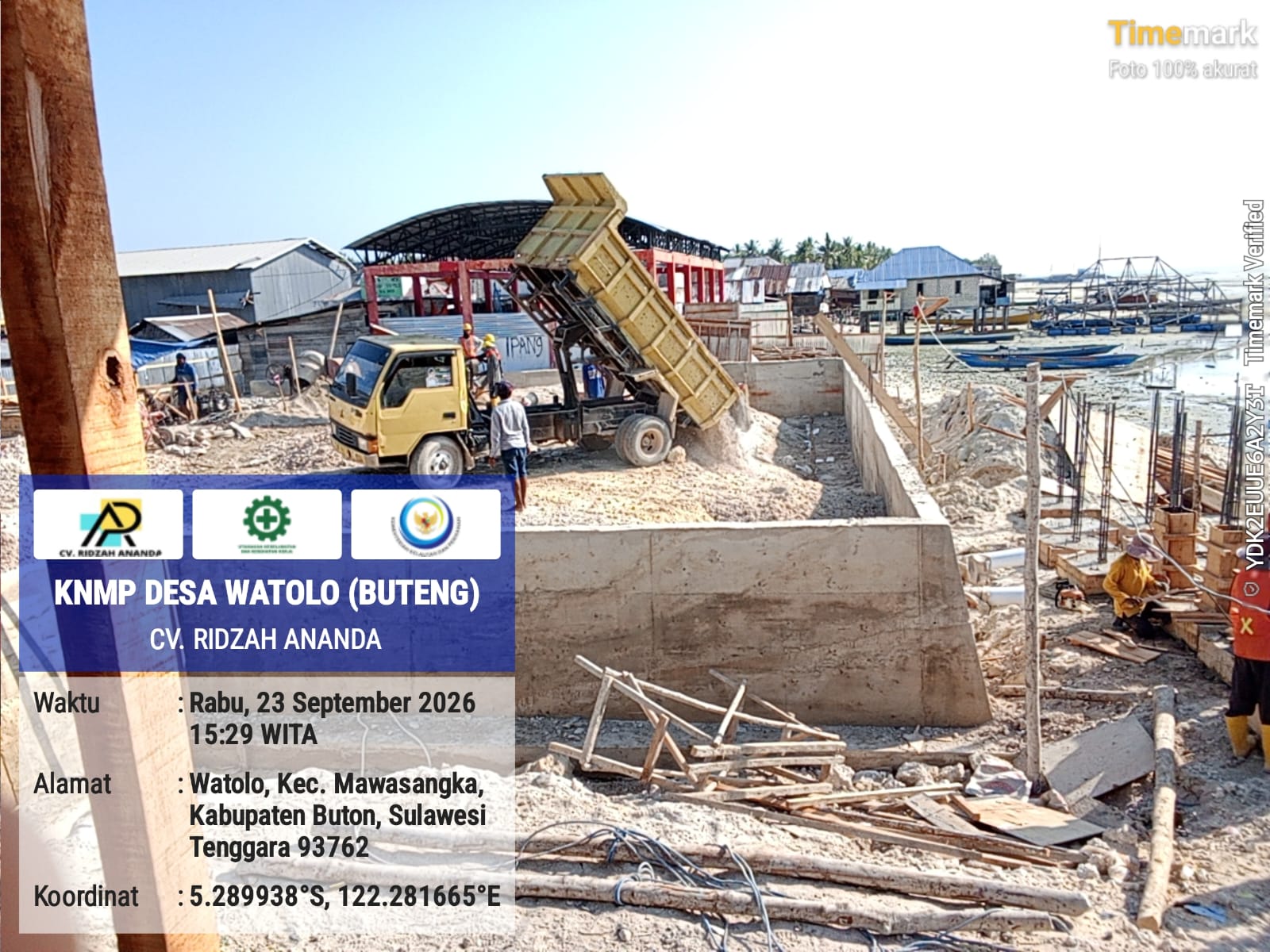

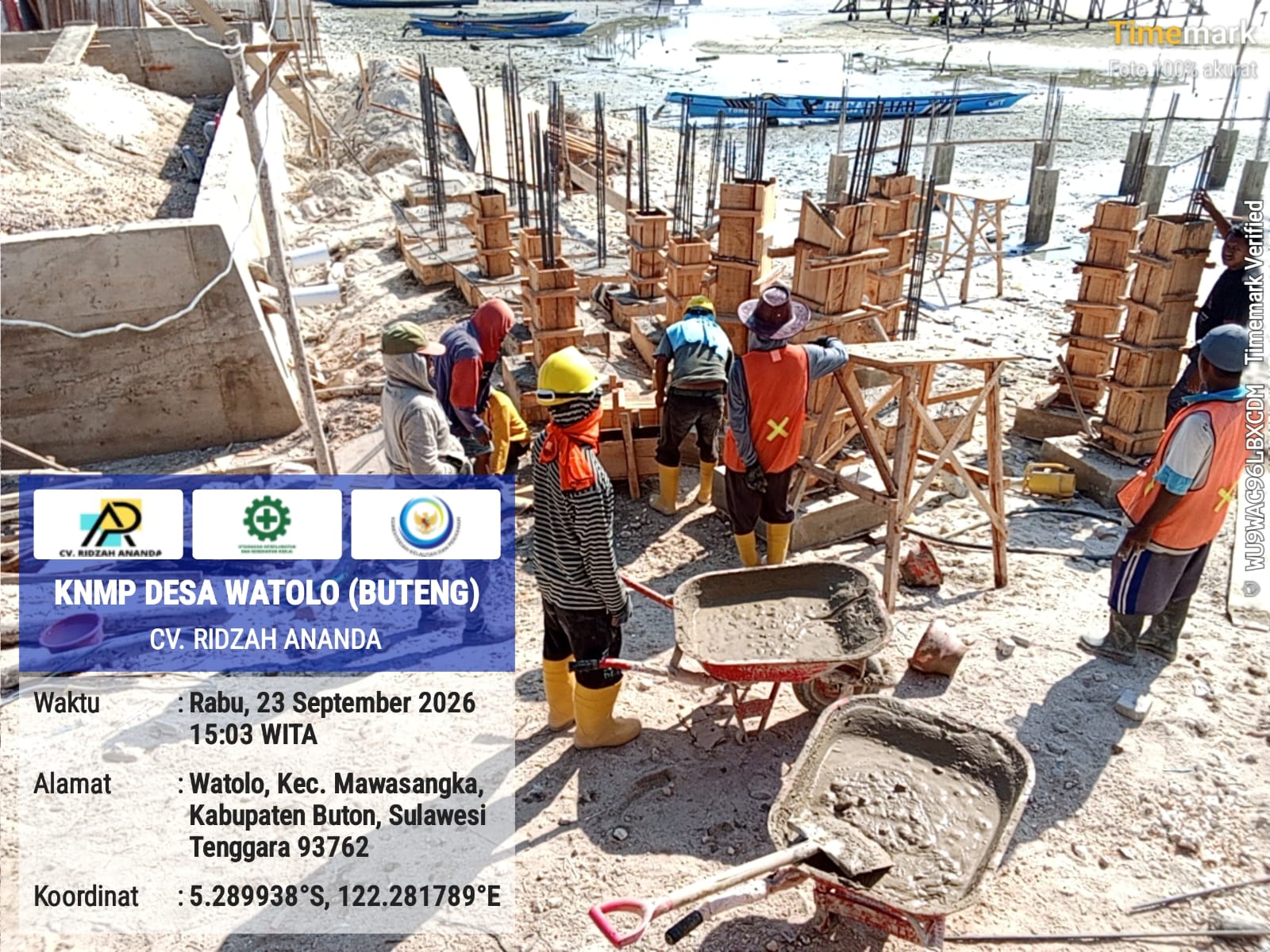

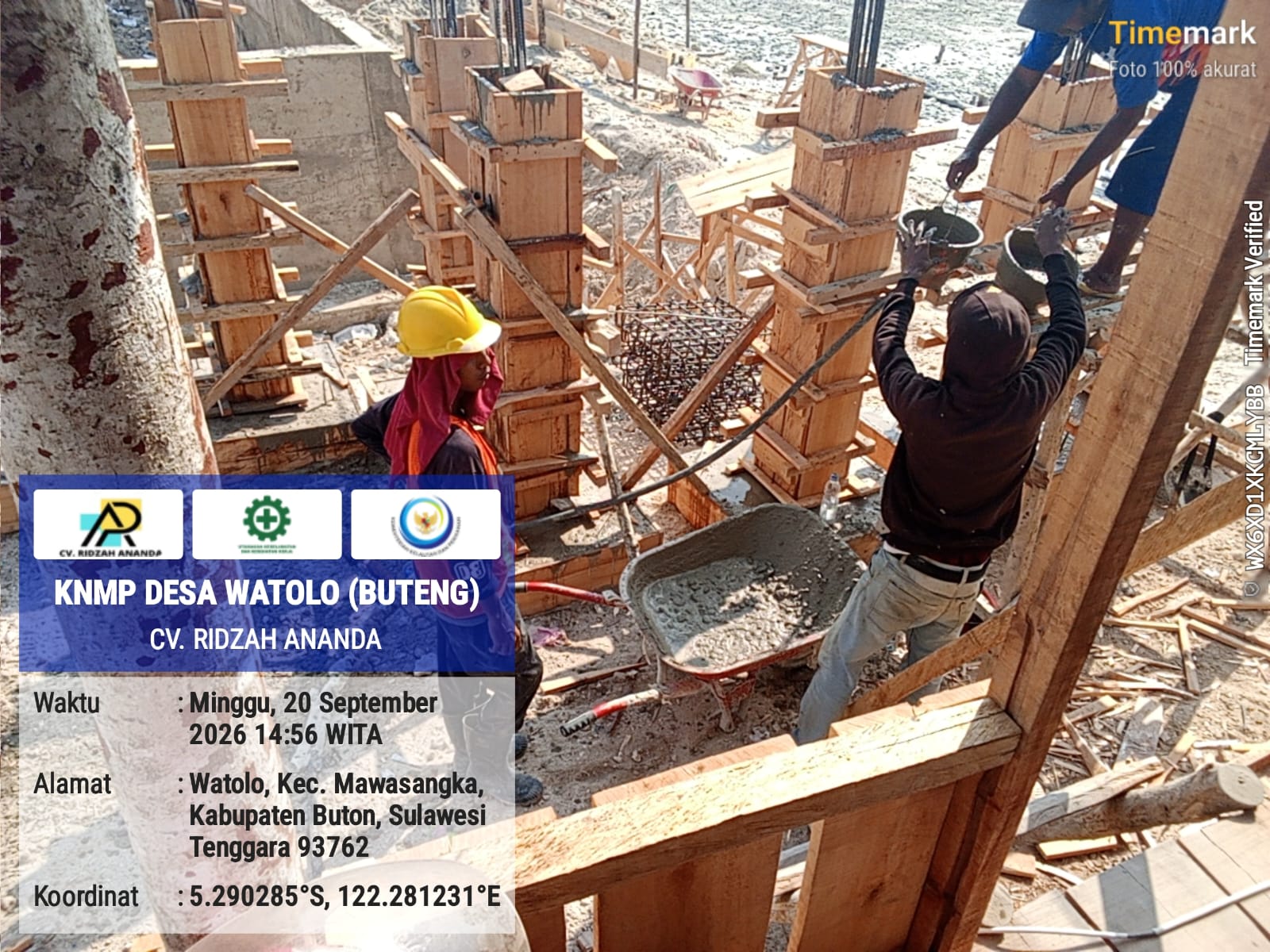

Pekerjaan Penimbunan Tanah dan Pengecoran 27%
2026-09-23 16:12:00

* Penimbunan Tanah
* Pengecoran Footplate

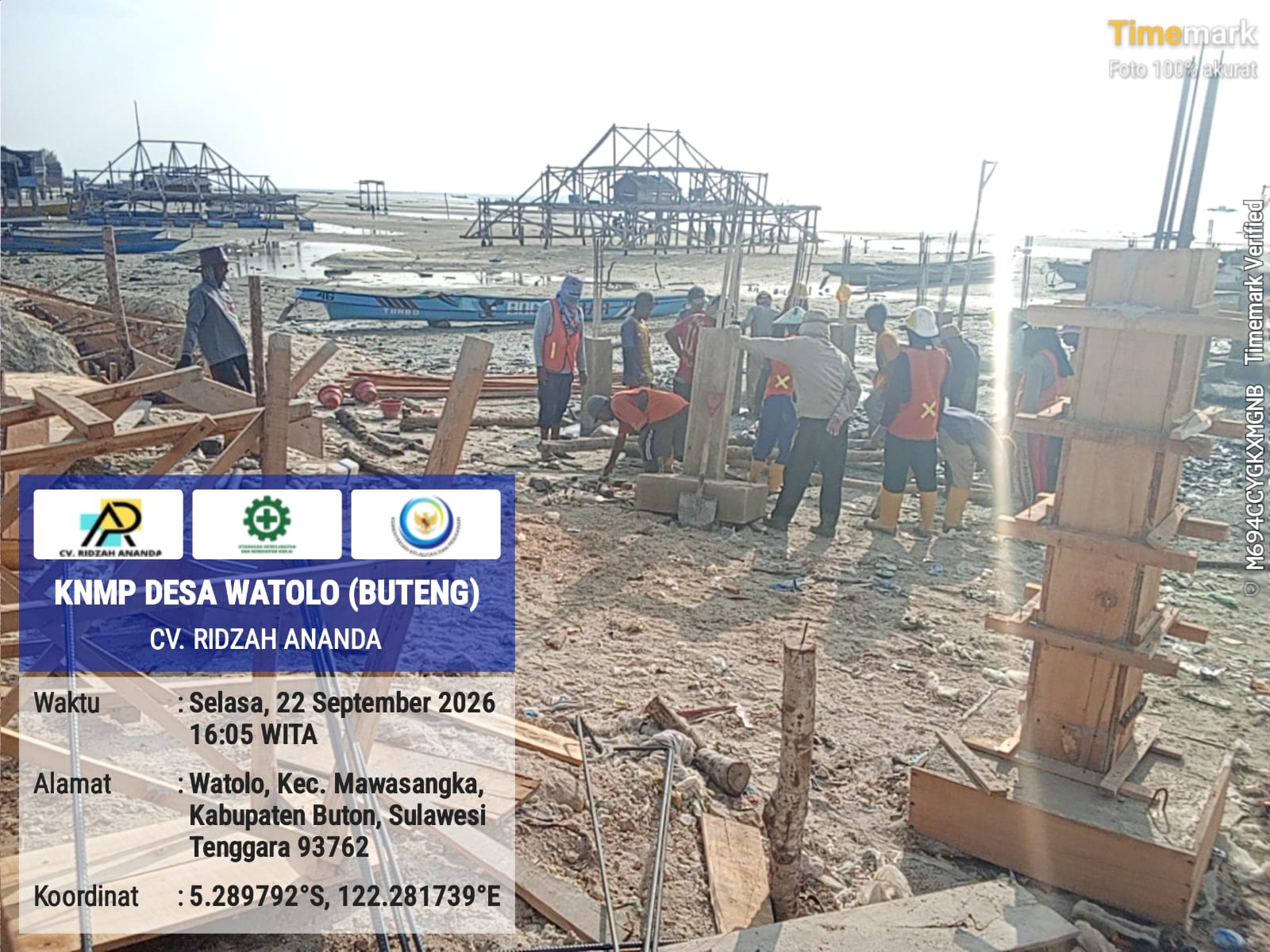

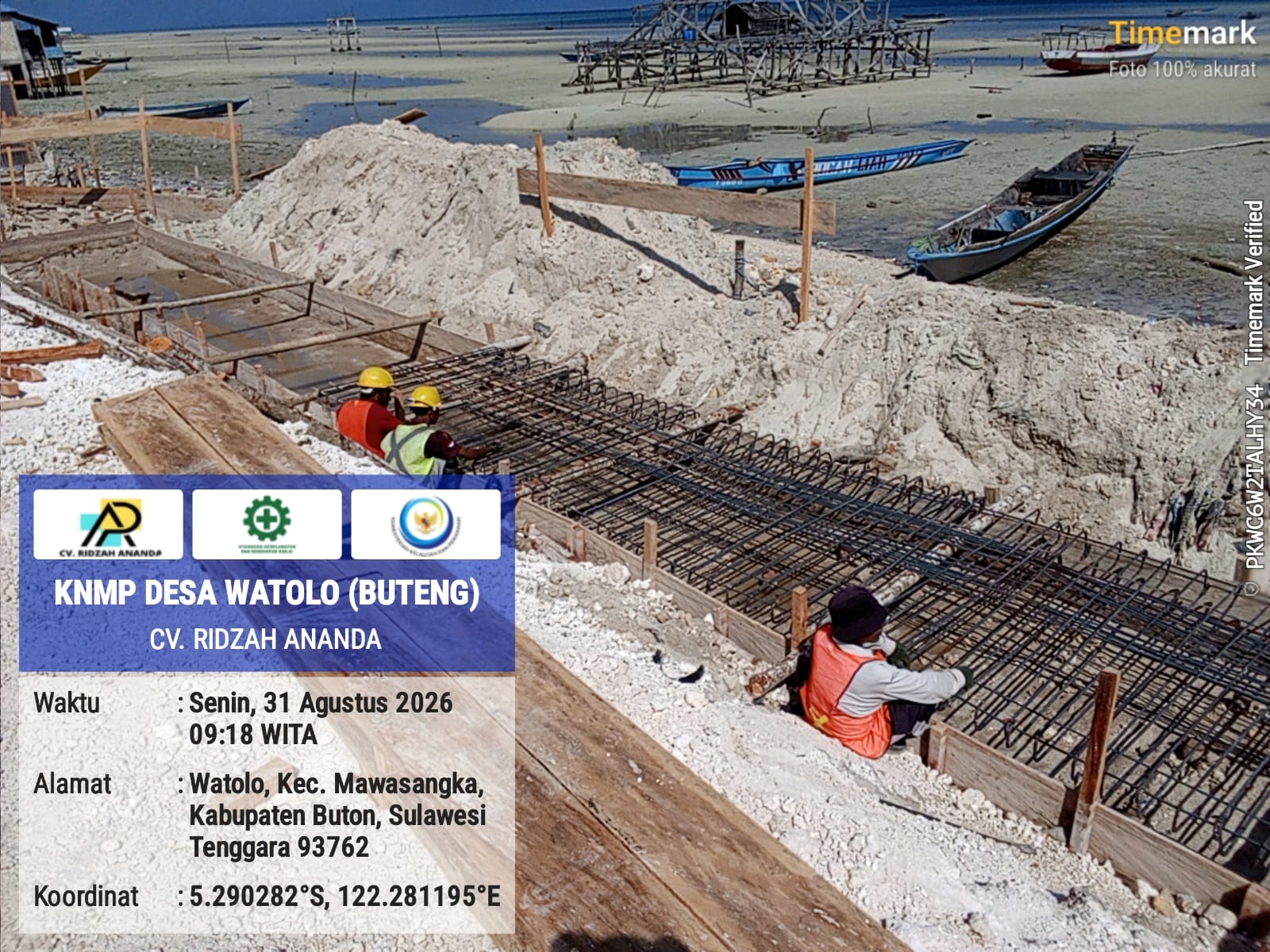

Pekerjaan Pondasi 27%

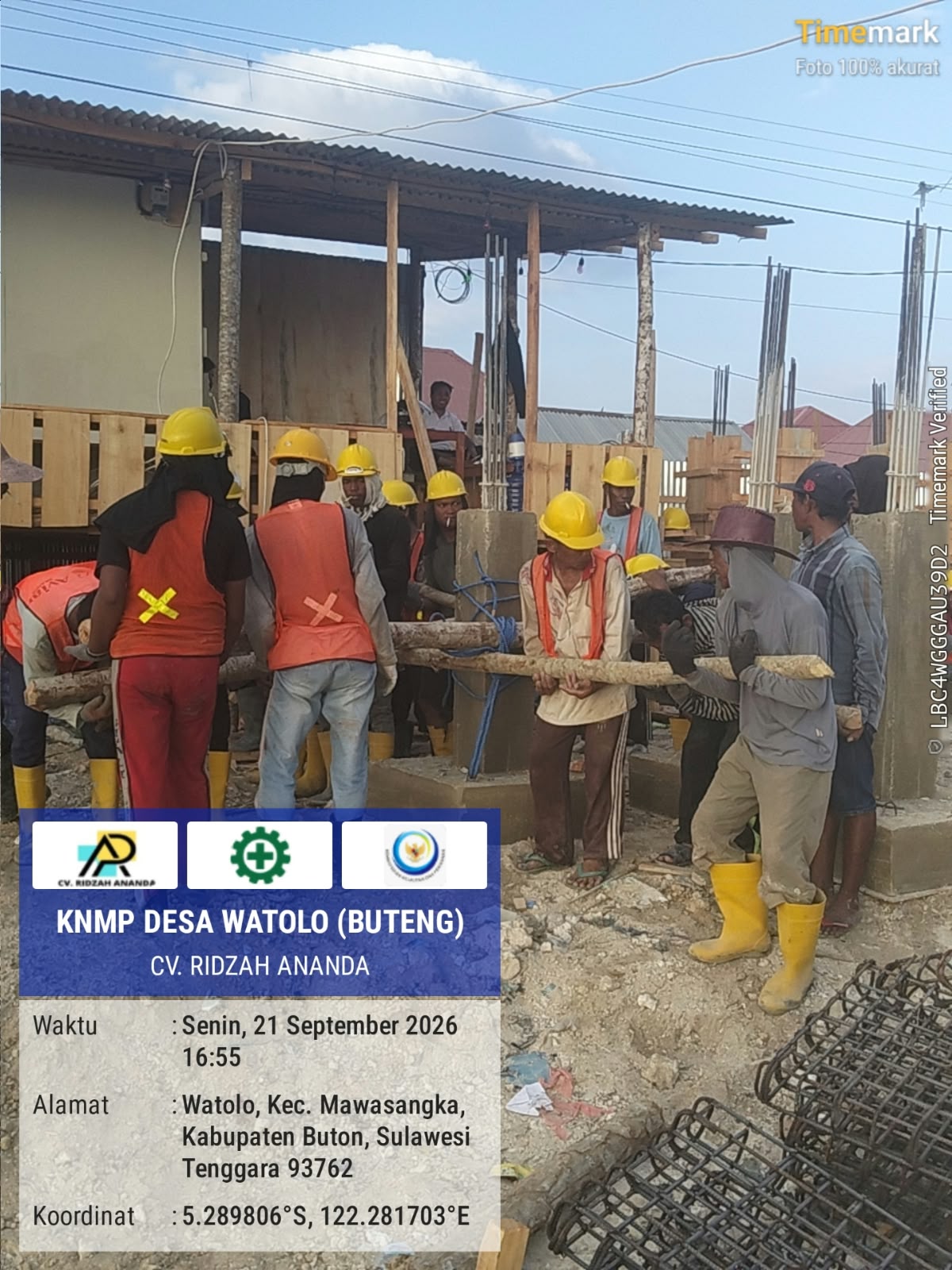

2026-09-22 16:35:00

Pekerjaan Pondasi Tapak

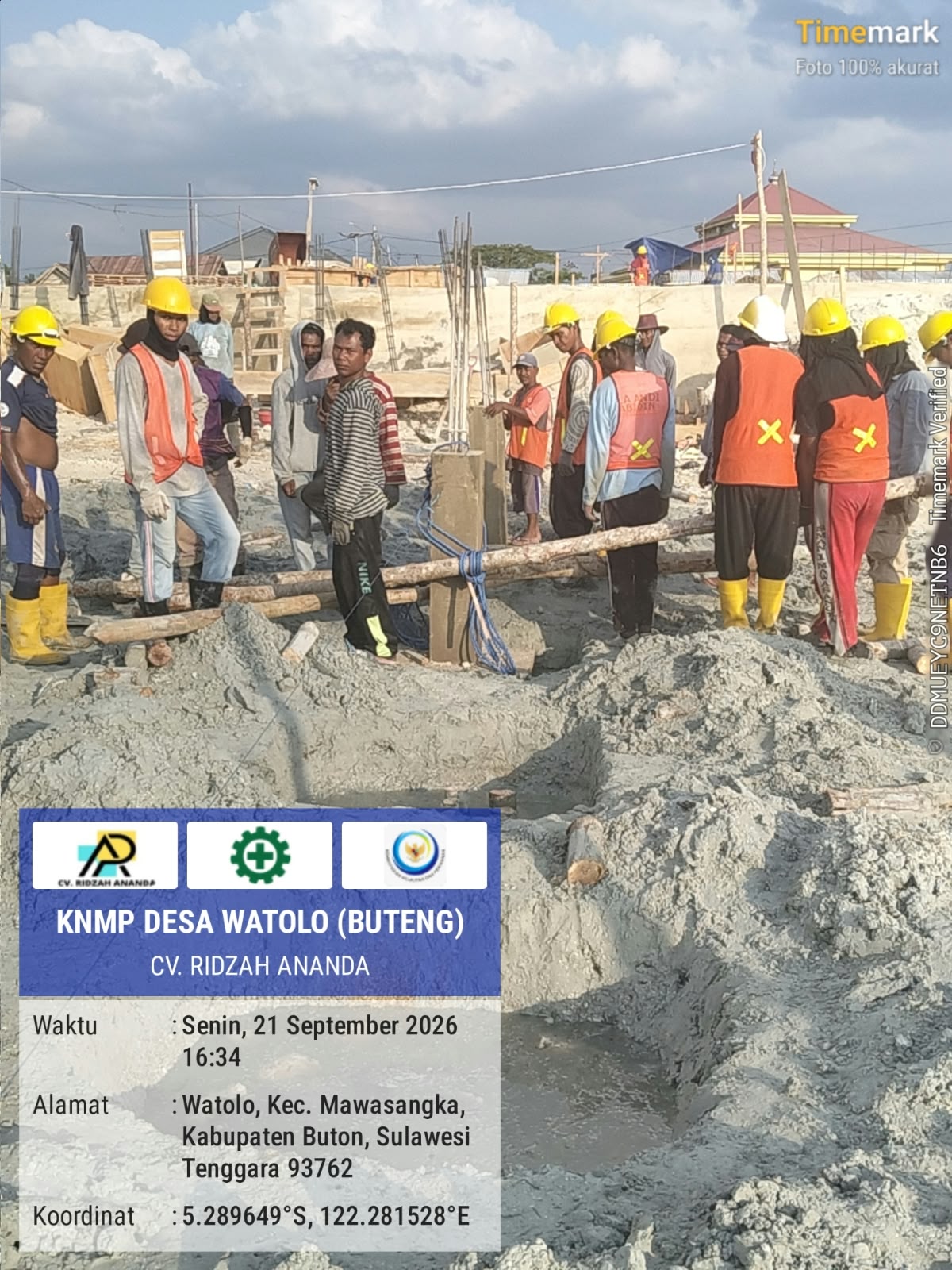

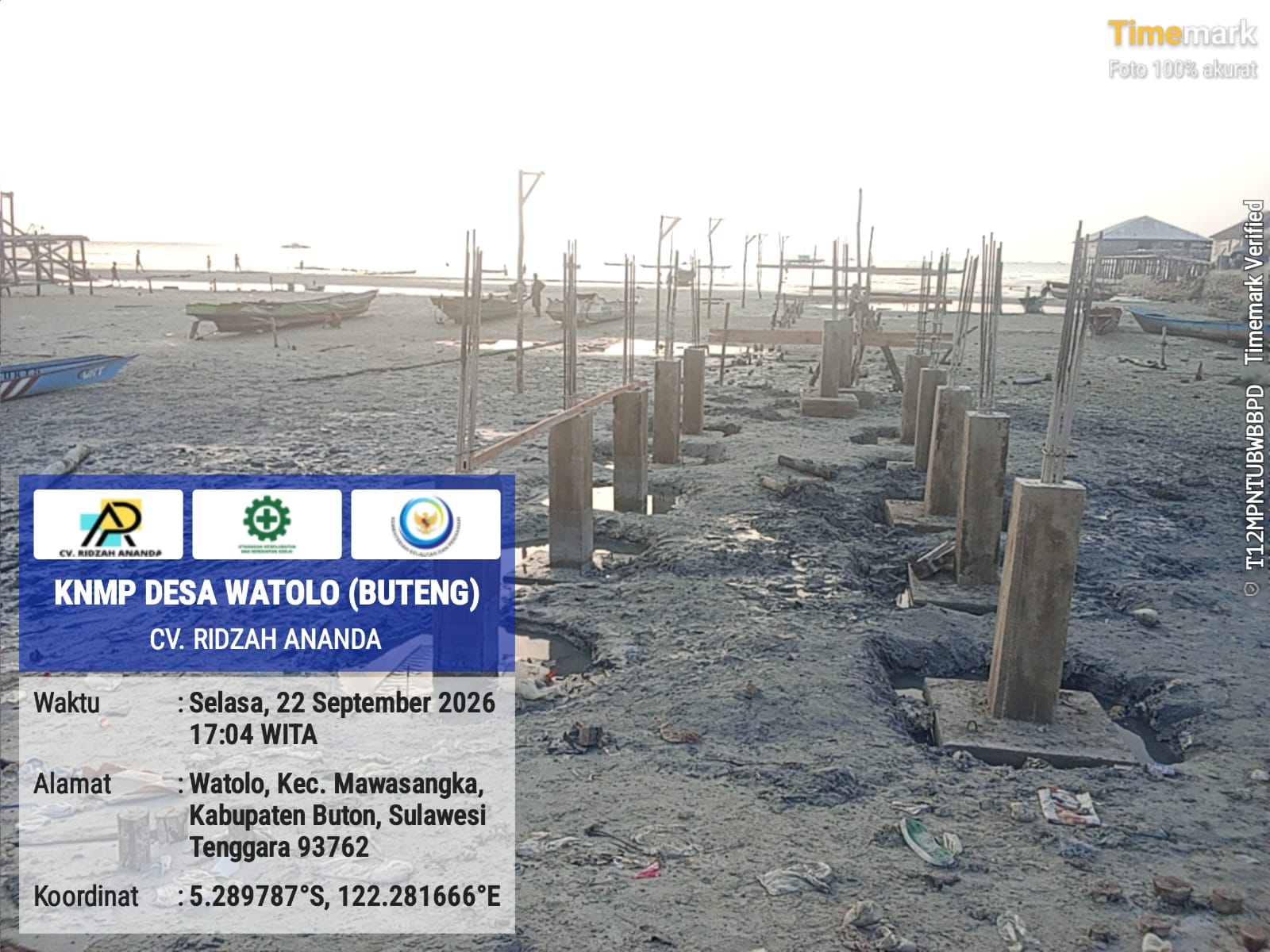

Pekerjaan Pondasi 22%

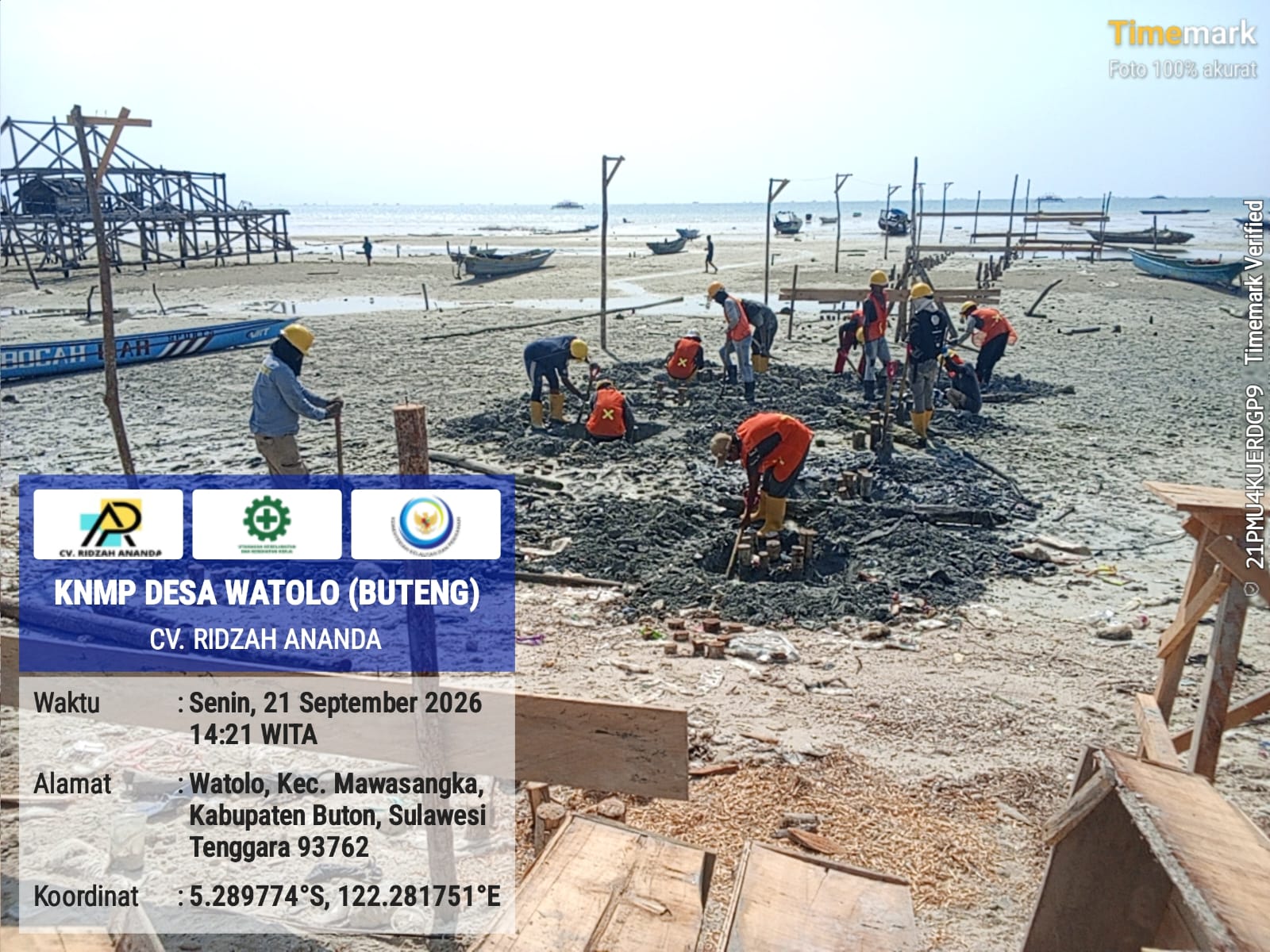

2026-09-21 16:29:00

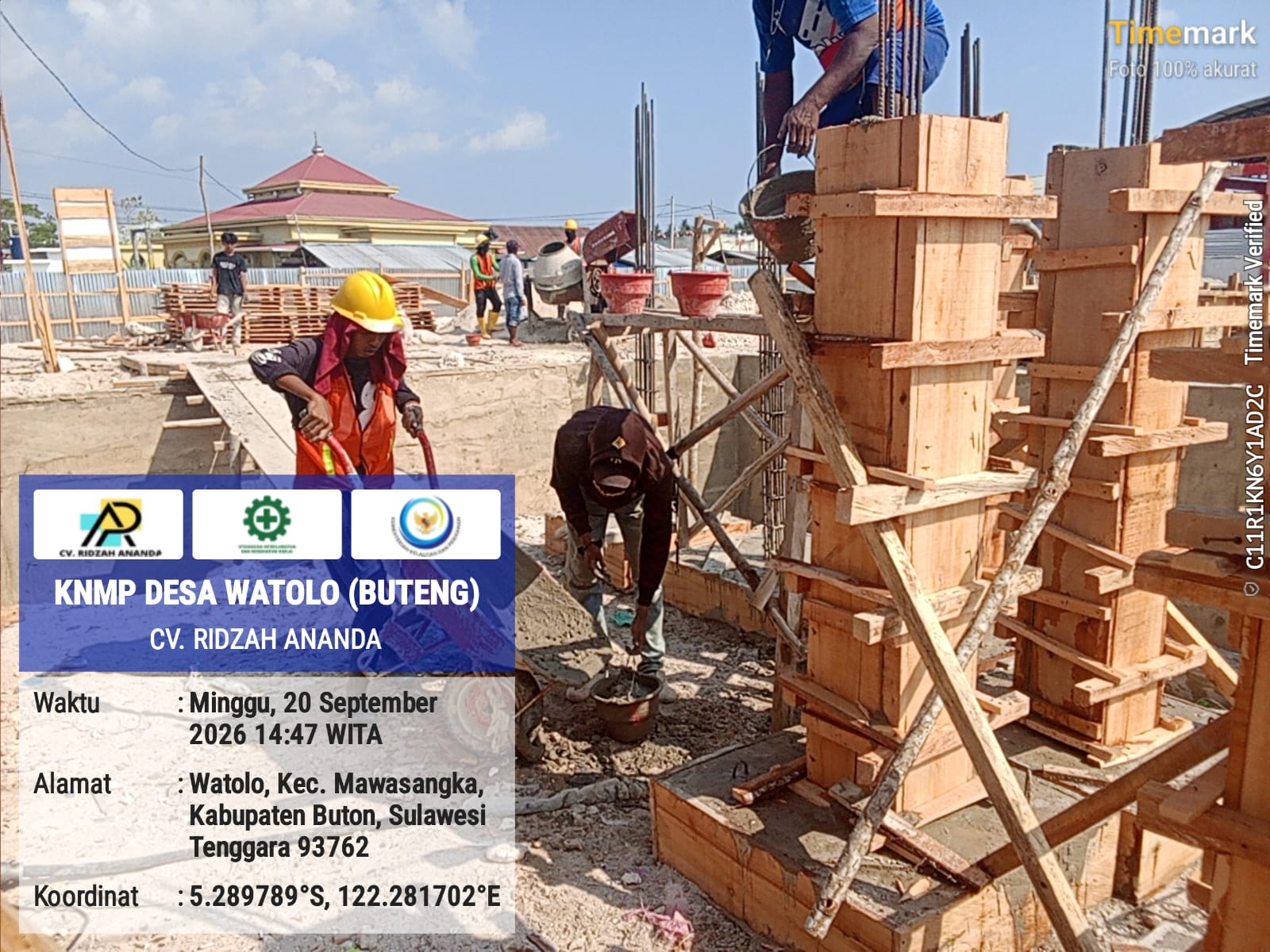

Pemasangan pondasi cakar ayam

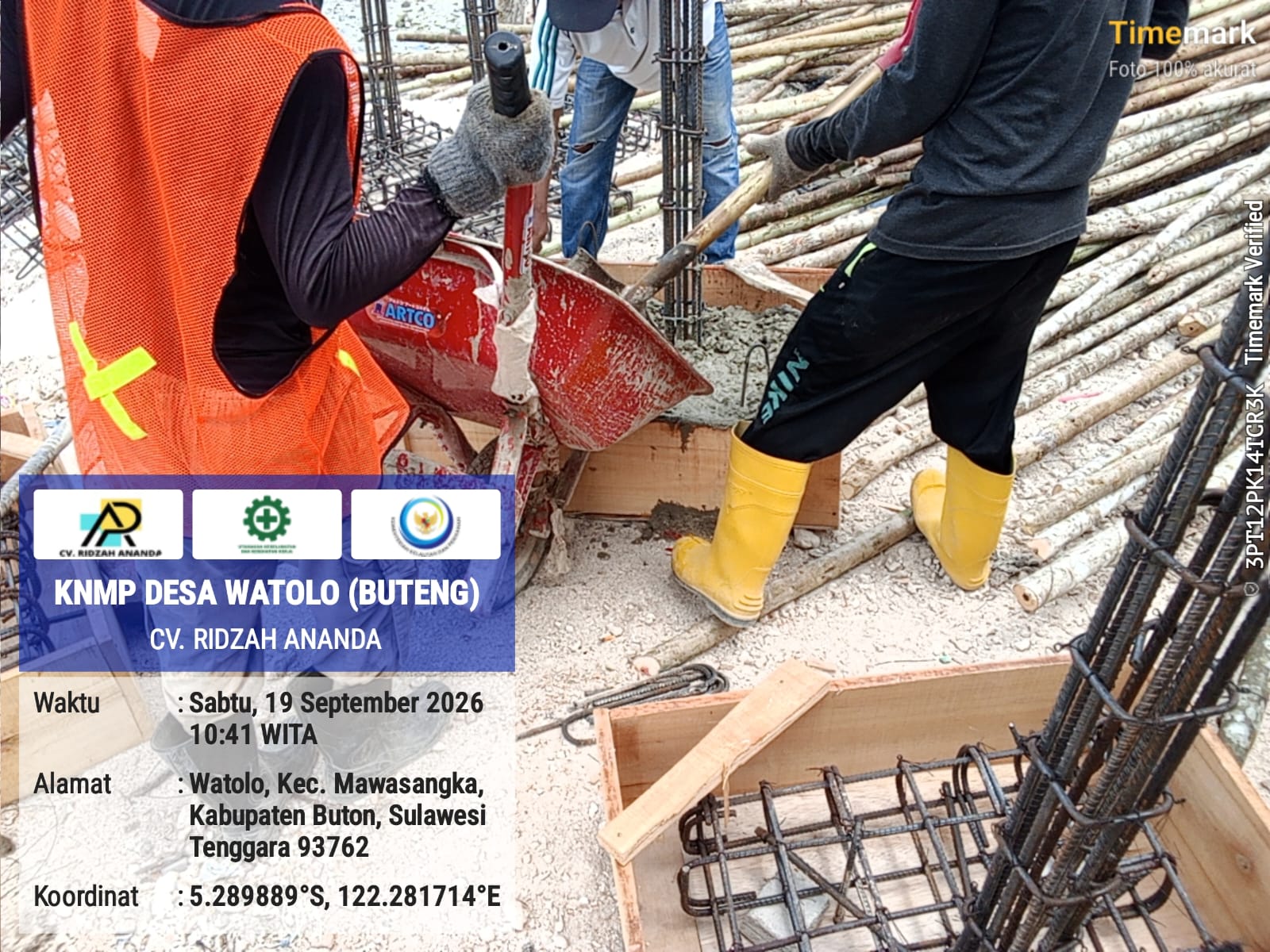

Pekerjaan Pengecoran Footplate 22%

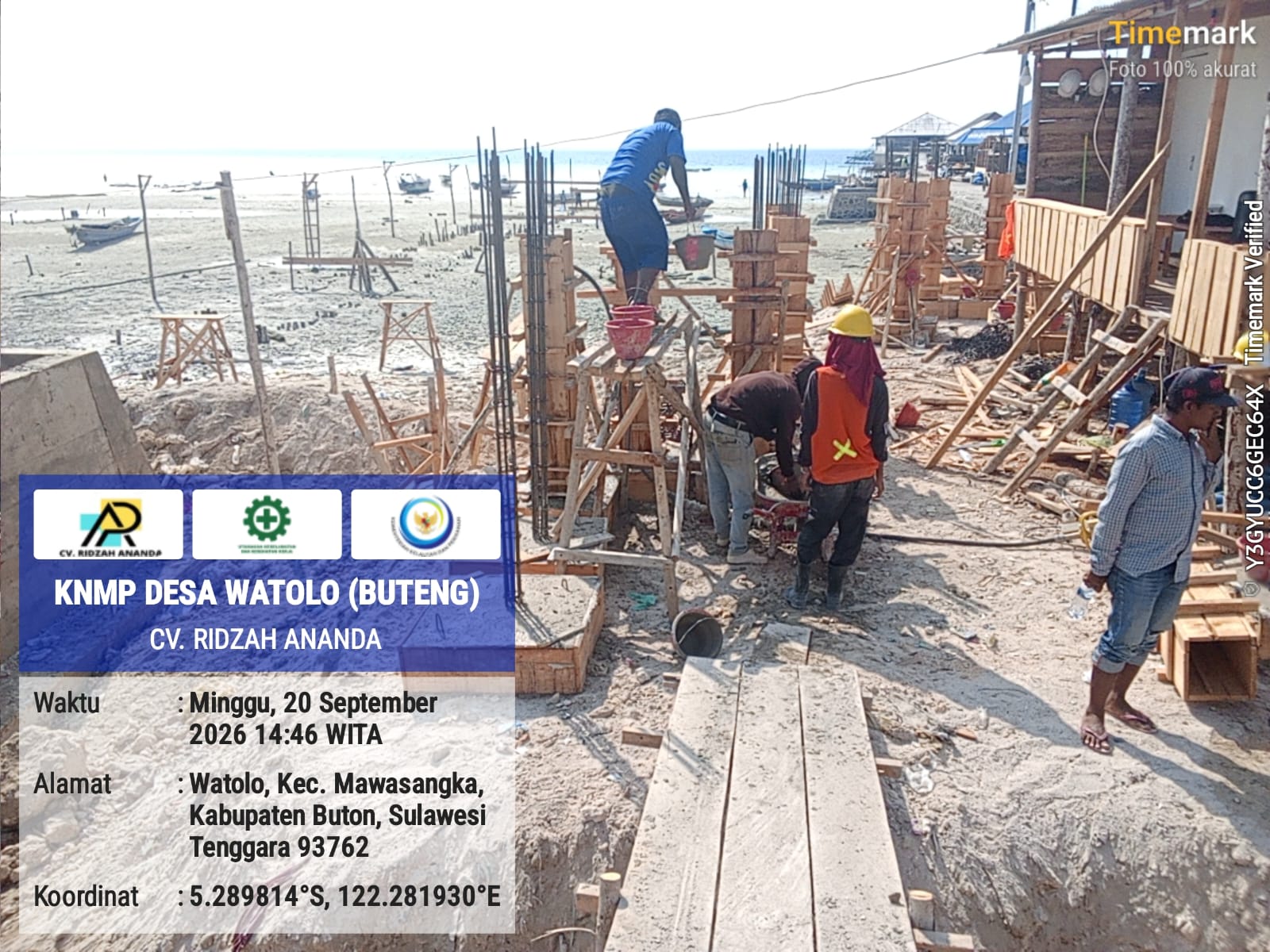

2026-09-20 20:10:00

* Pekerjaan Pengecoran Footplate

Pekerjaan DPT dan Pembesian 22%

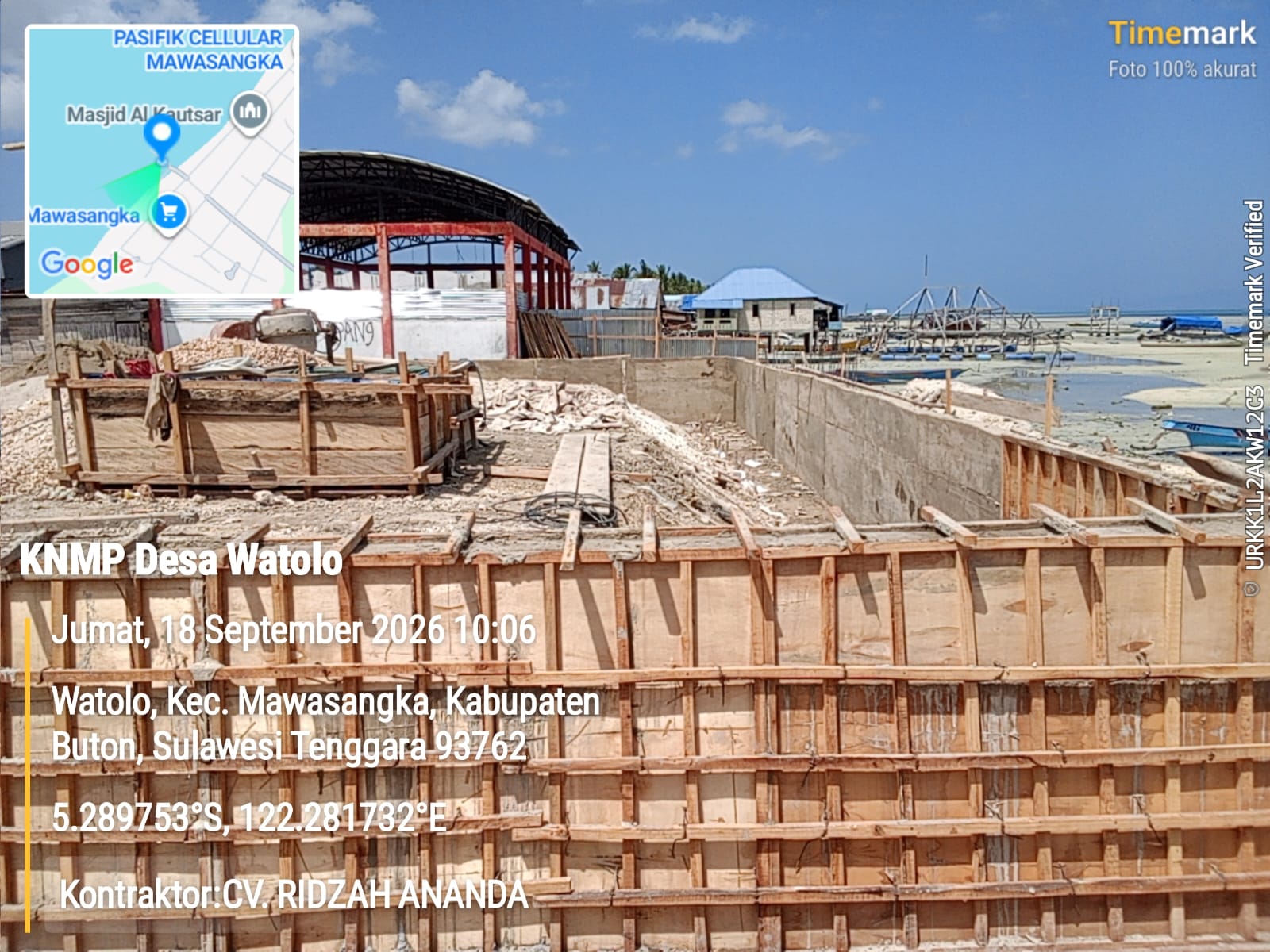

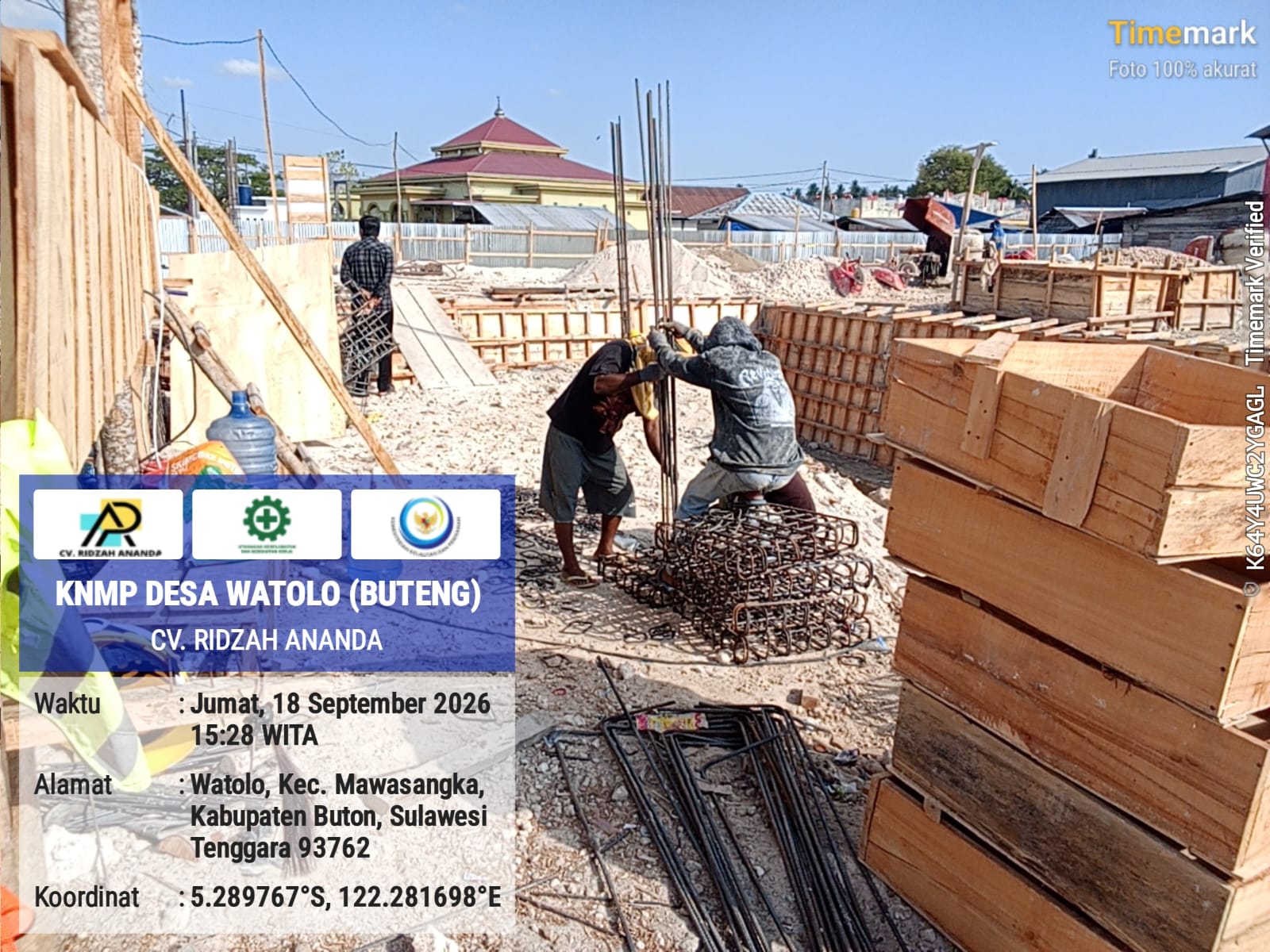

2026-09-18 16:06:00

* Pembongkaran Bekisting DPT
* Fabrikasi Pembesian
* Pengecoran Pondasi Tapak

Pengecoran DPT 22%

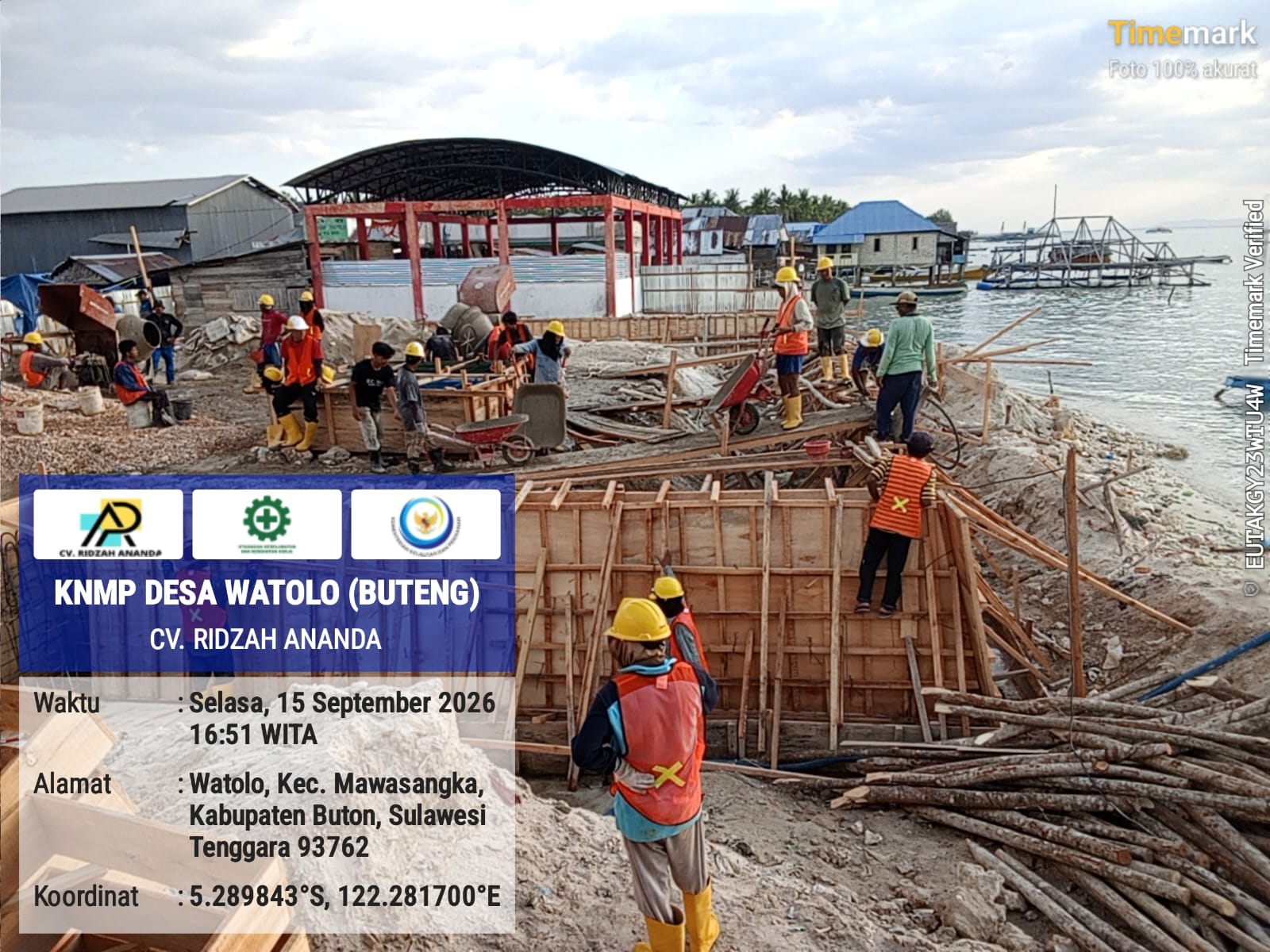

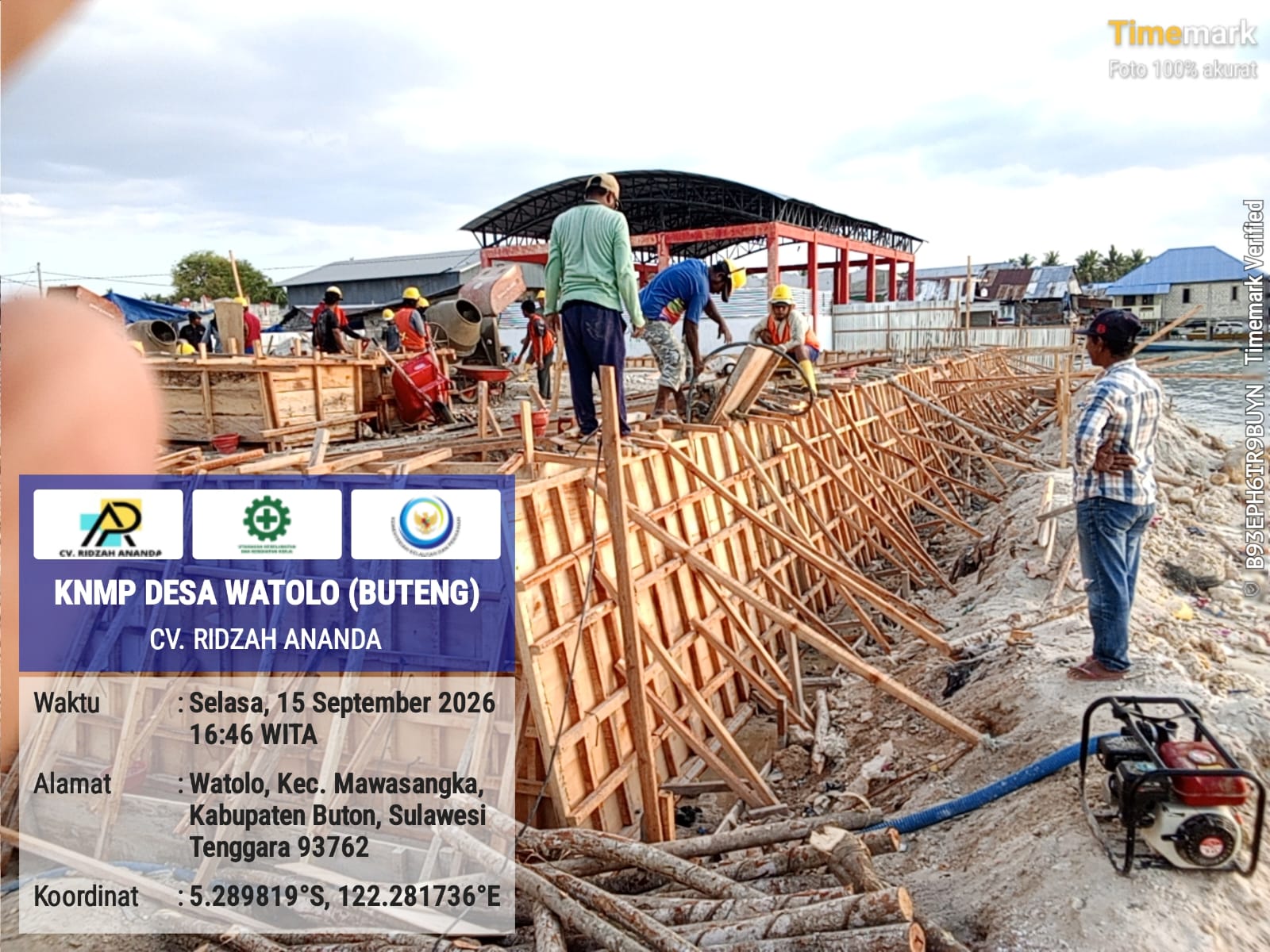

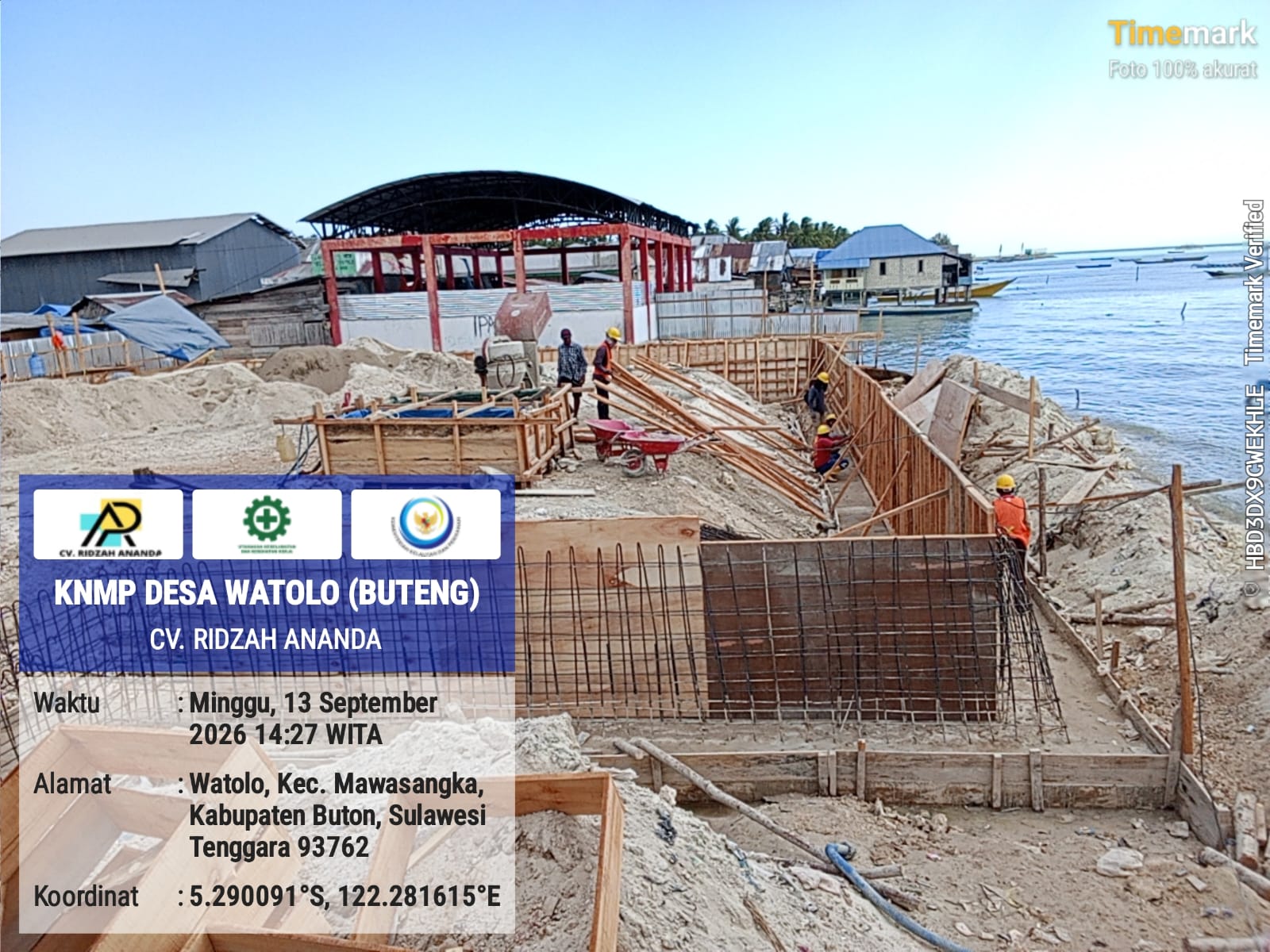

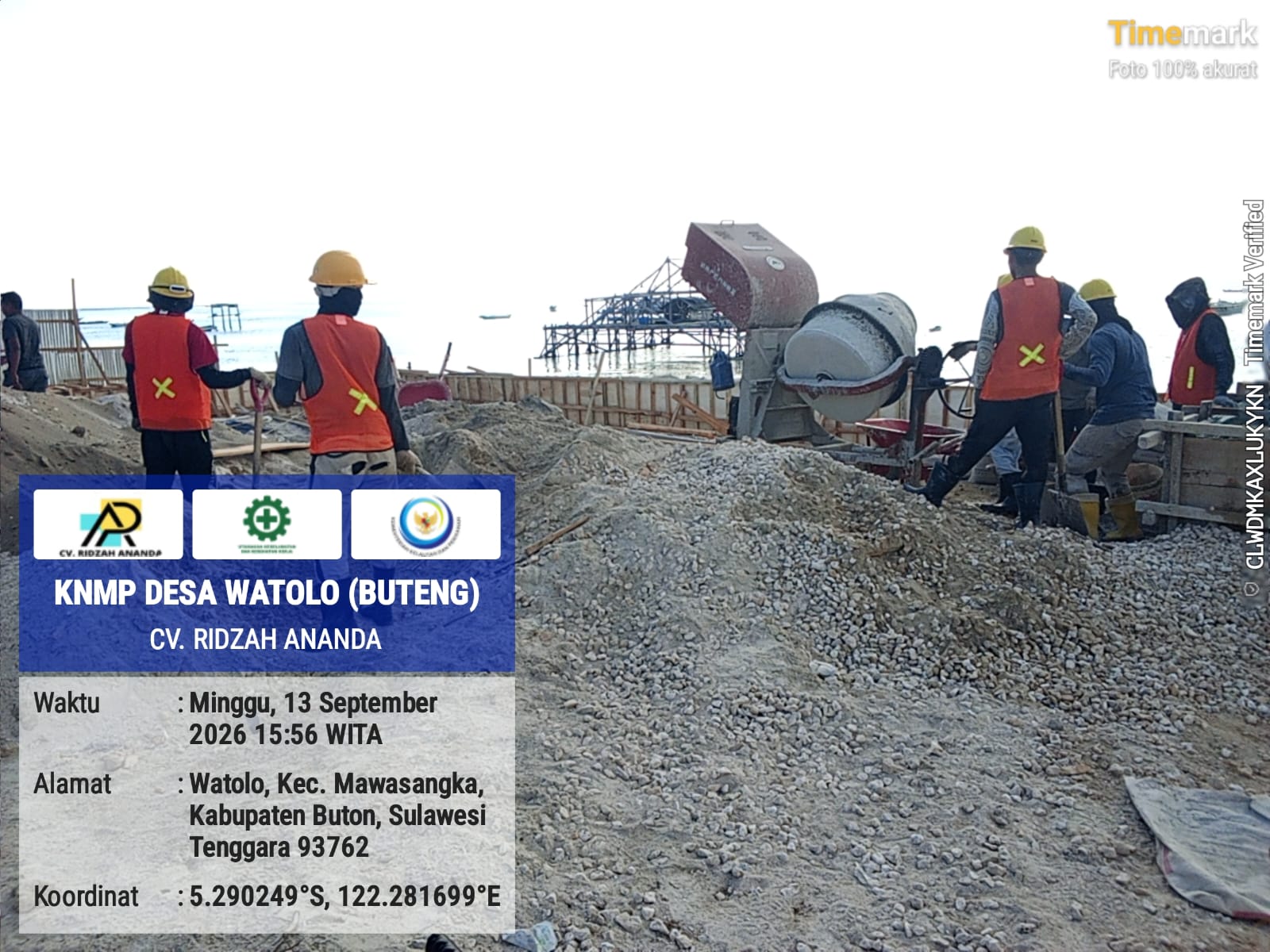

2026-09-15 16:35:00

Pengecoran DPT

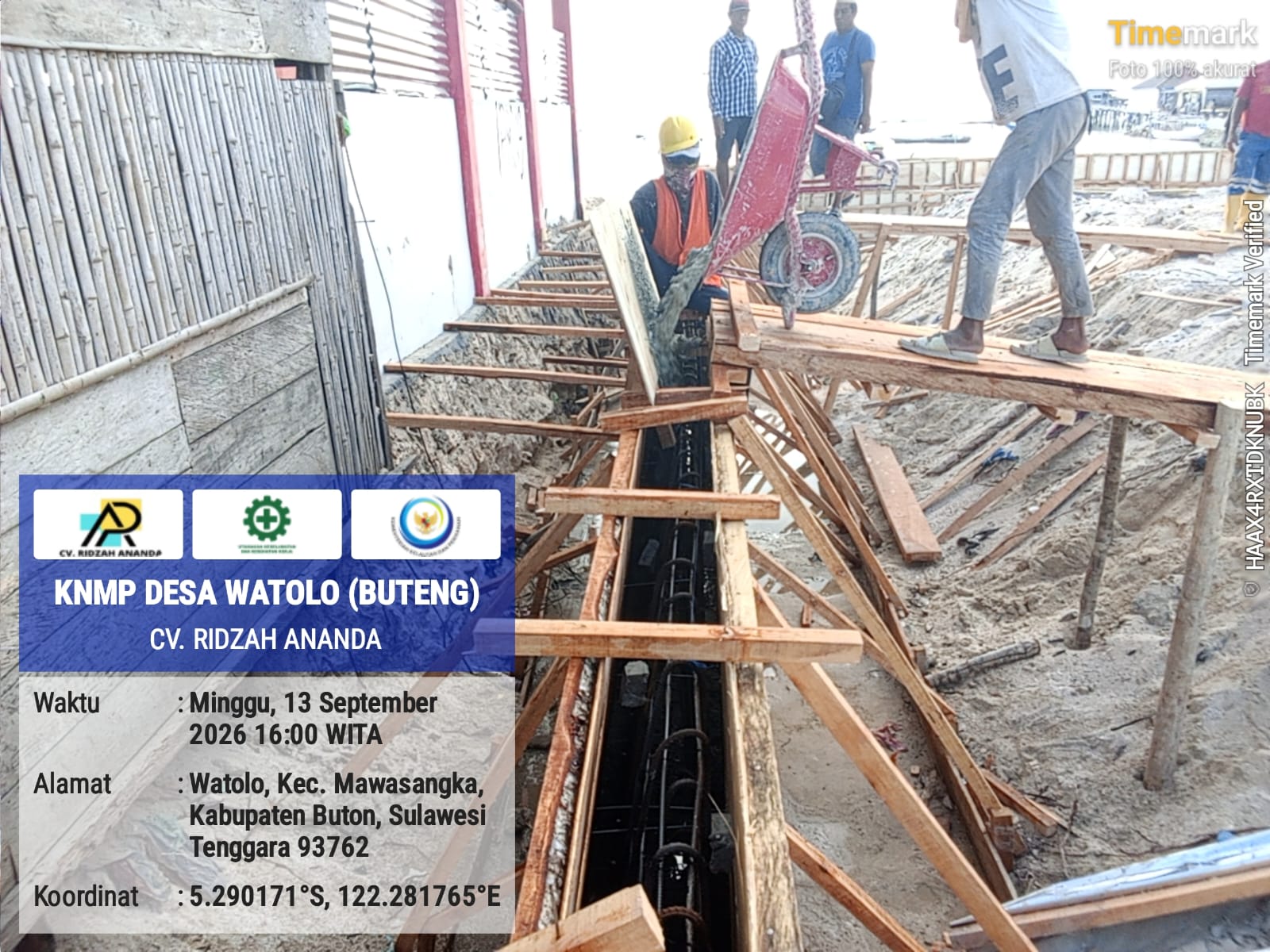

Pekerjaan Pengecoran DPT dan Bekisting Revertment 16%
2026-09-13 15:24:00

* Pekerjaan Pengecoran DPT
* Pekerjaan Perakitan Bekisting Revertment

Pekerjaan Direksikeet & Pembesian 16%

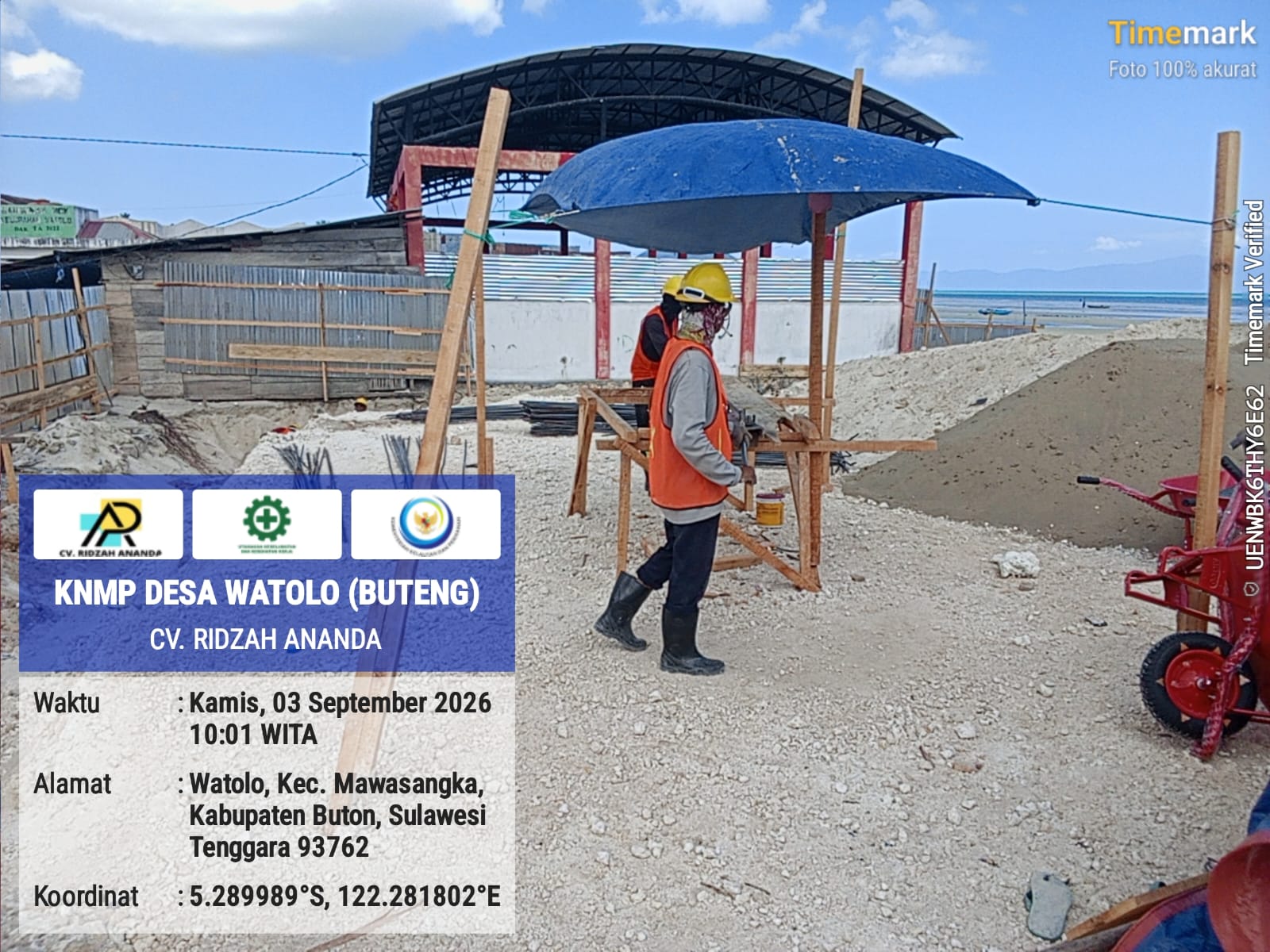

2026-09-03 14:57:00

* Pembangunan Direksikeet
* Fabrikasi Pembesian

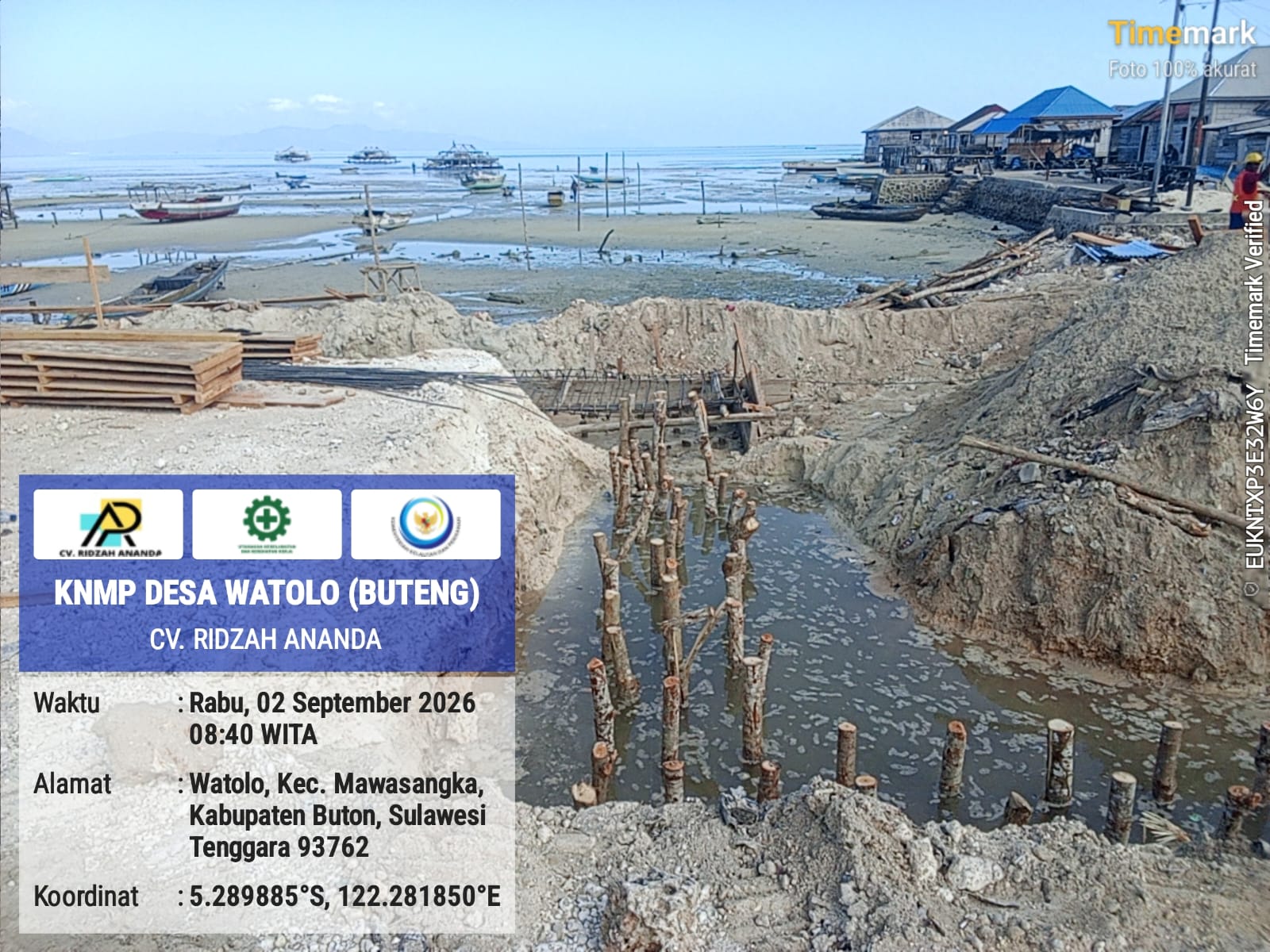

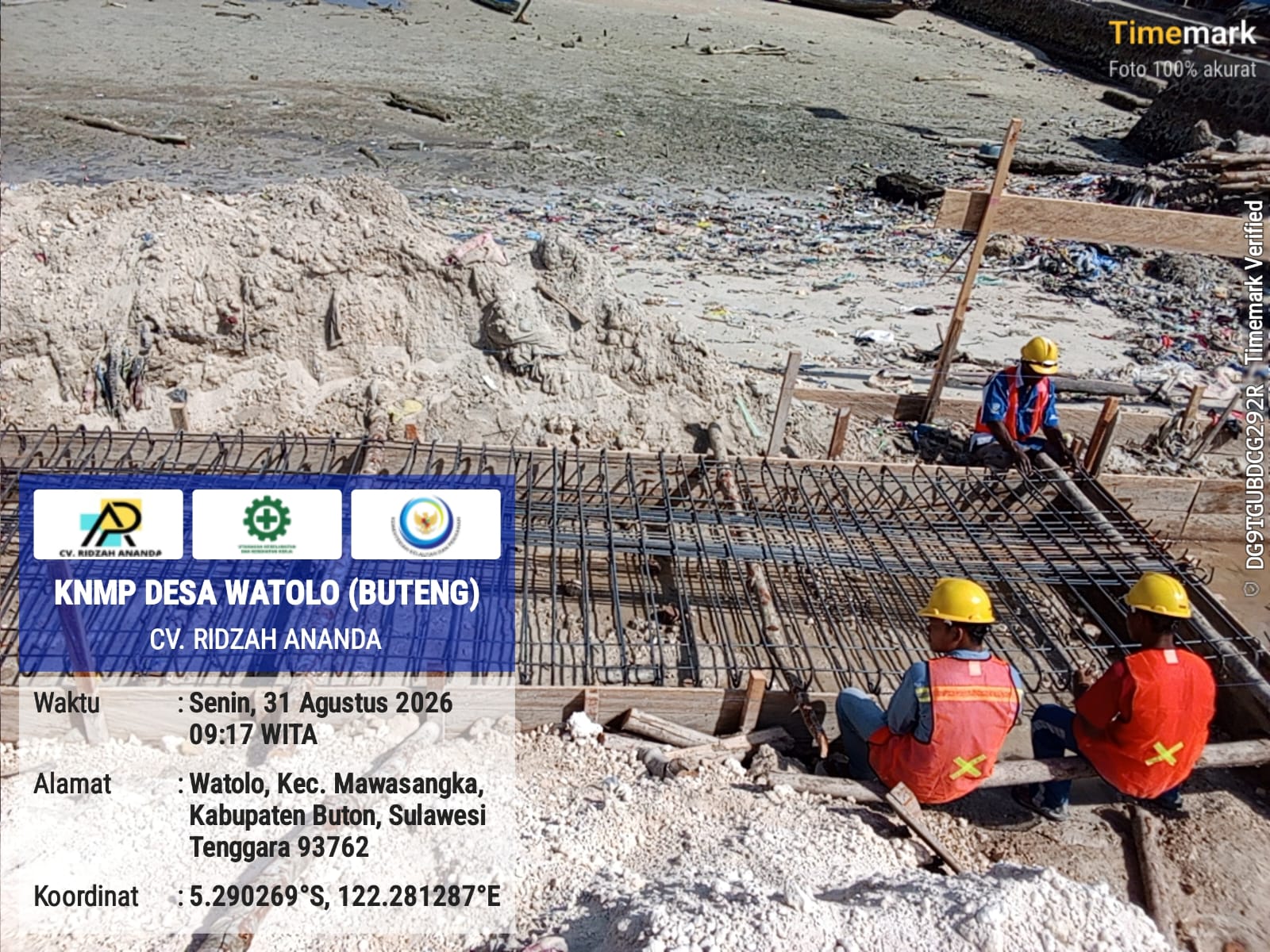

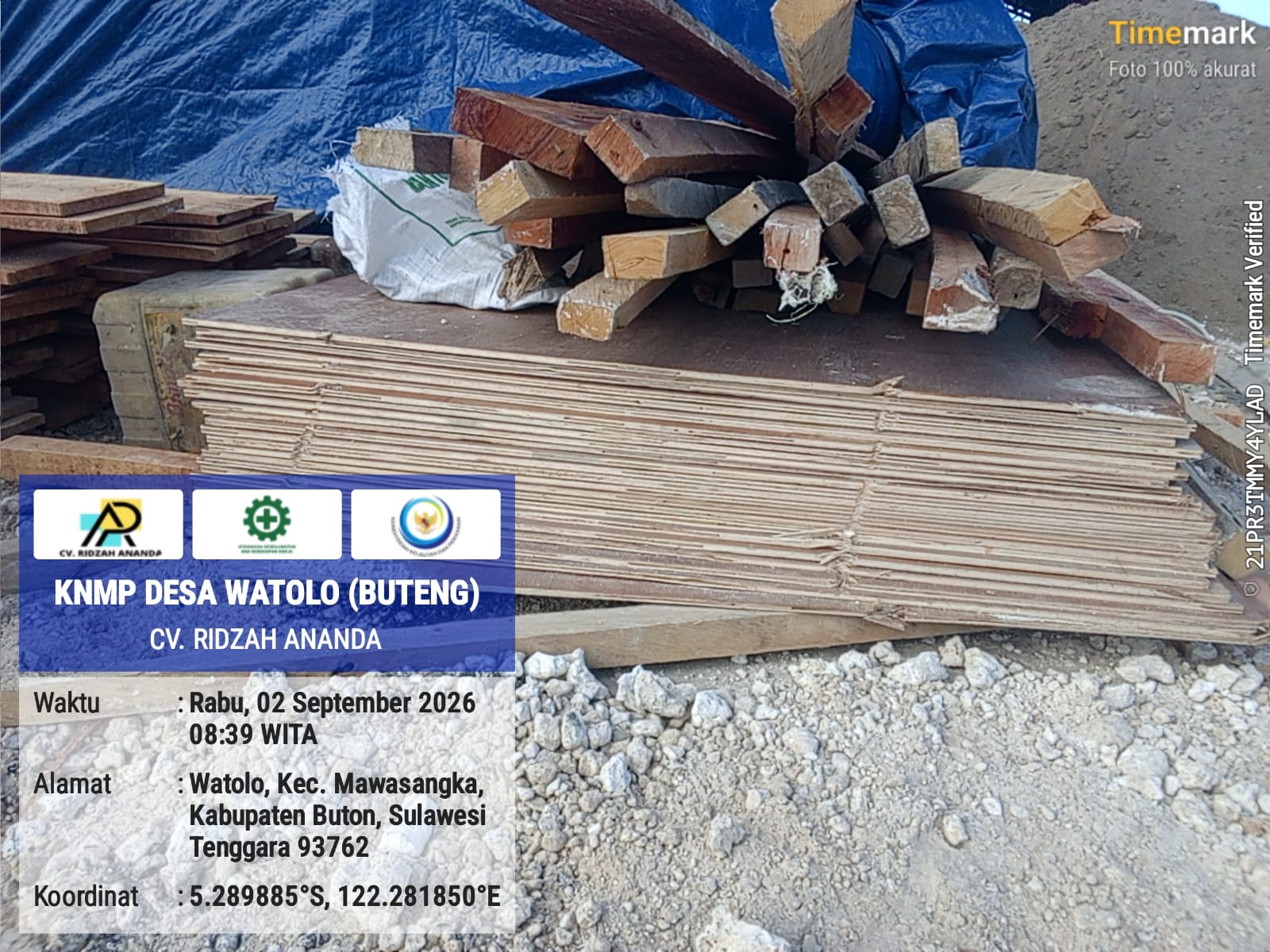

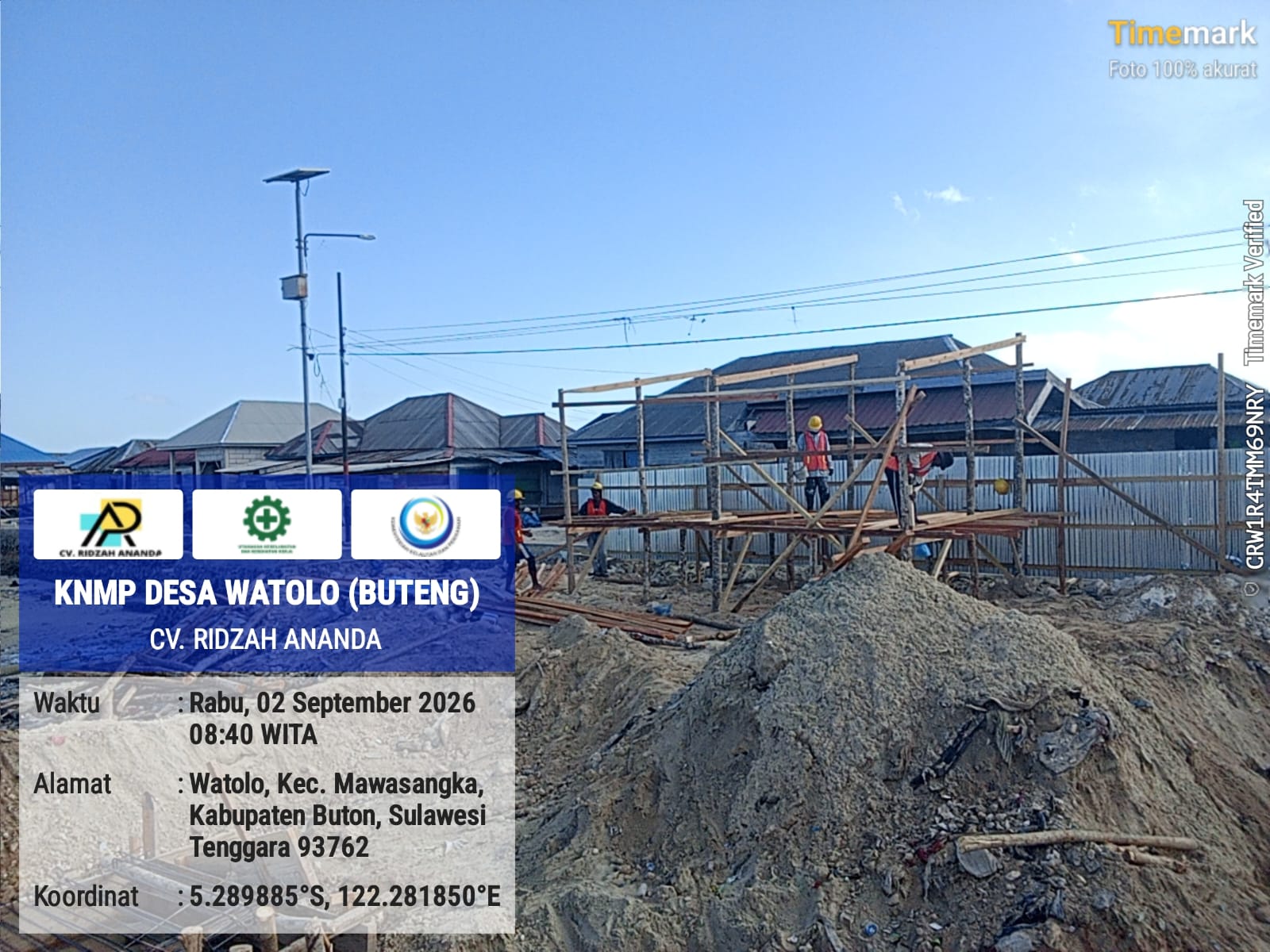

Pekerjaan Persiapan 15%
2026-09-02 09:30:00

* Pemasangan Cerucuk Dolken
* Pembuatan Bekisting
* Pembuatan Direksikeet

Pekerjaan Dinding Penahan Tanah 8%

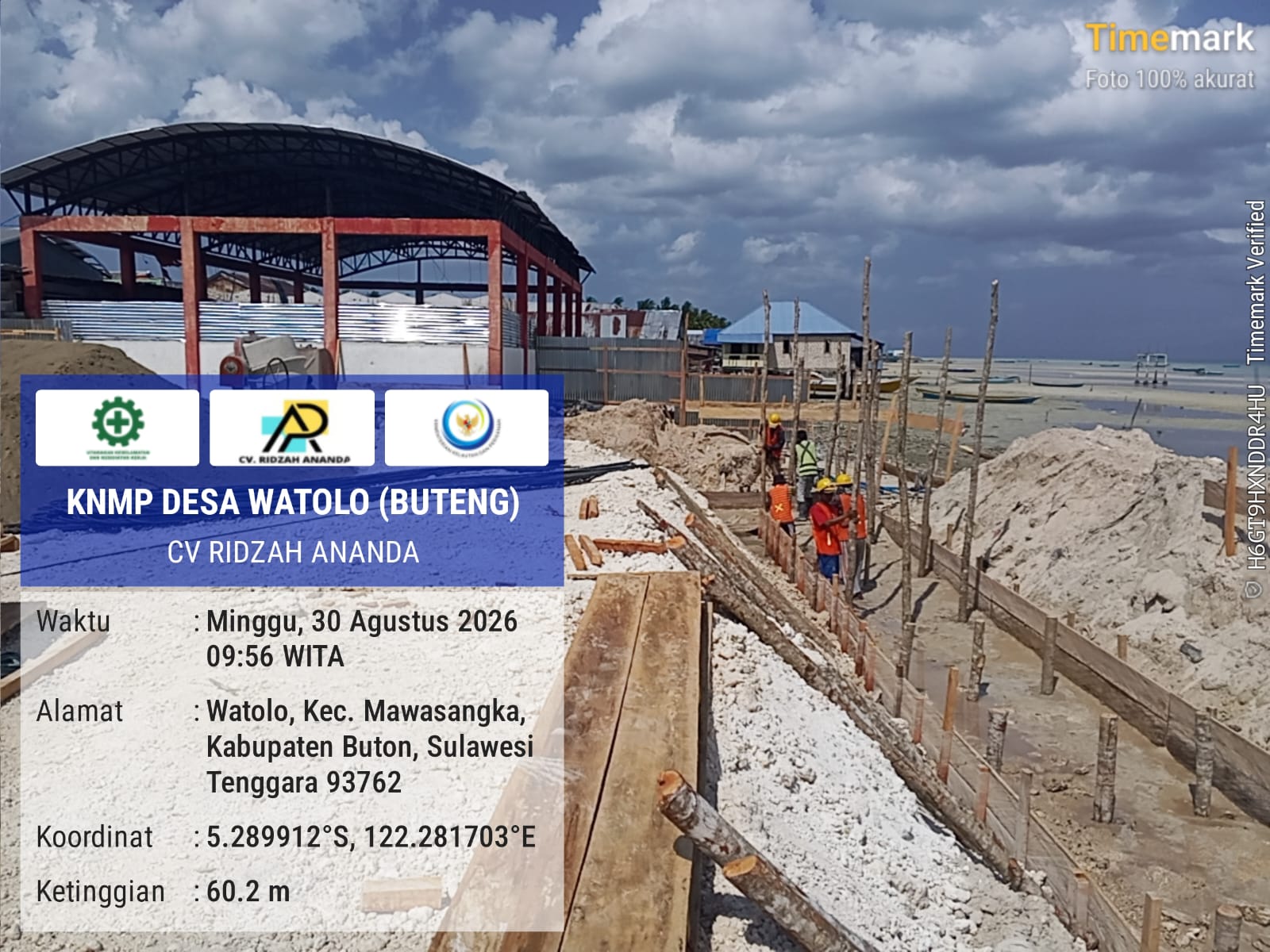

2026-08-31 17:15:00

* Pek. Perakitan Besi
* Pek. Urugan Tanah

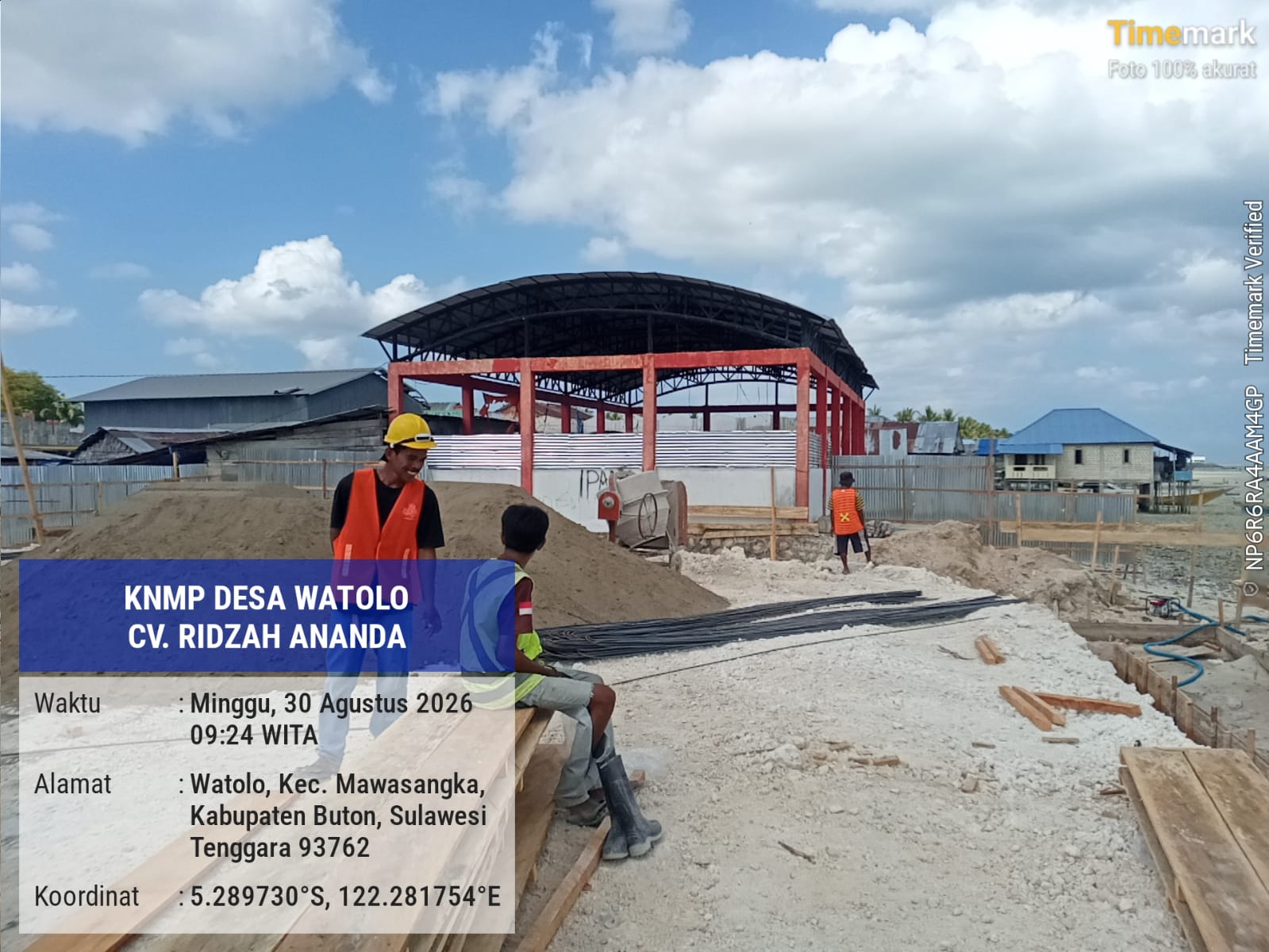

Pekerjaan Pondasi Tapak 7%
2026-08-30 17:14:00

* Pemasangan Cerucuk Dolken
* Fabrikasi Pembesian

Pekerjaan Persiapan 5%
2026-08-28 17:10:00

* Fabrikasi Pembesian
* Perakitan bekisting
* Mobilisasi material

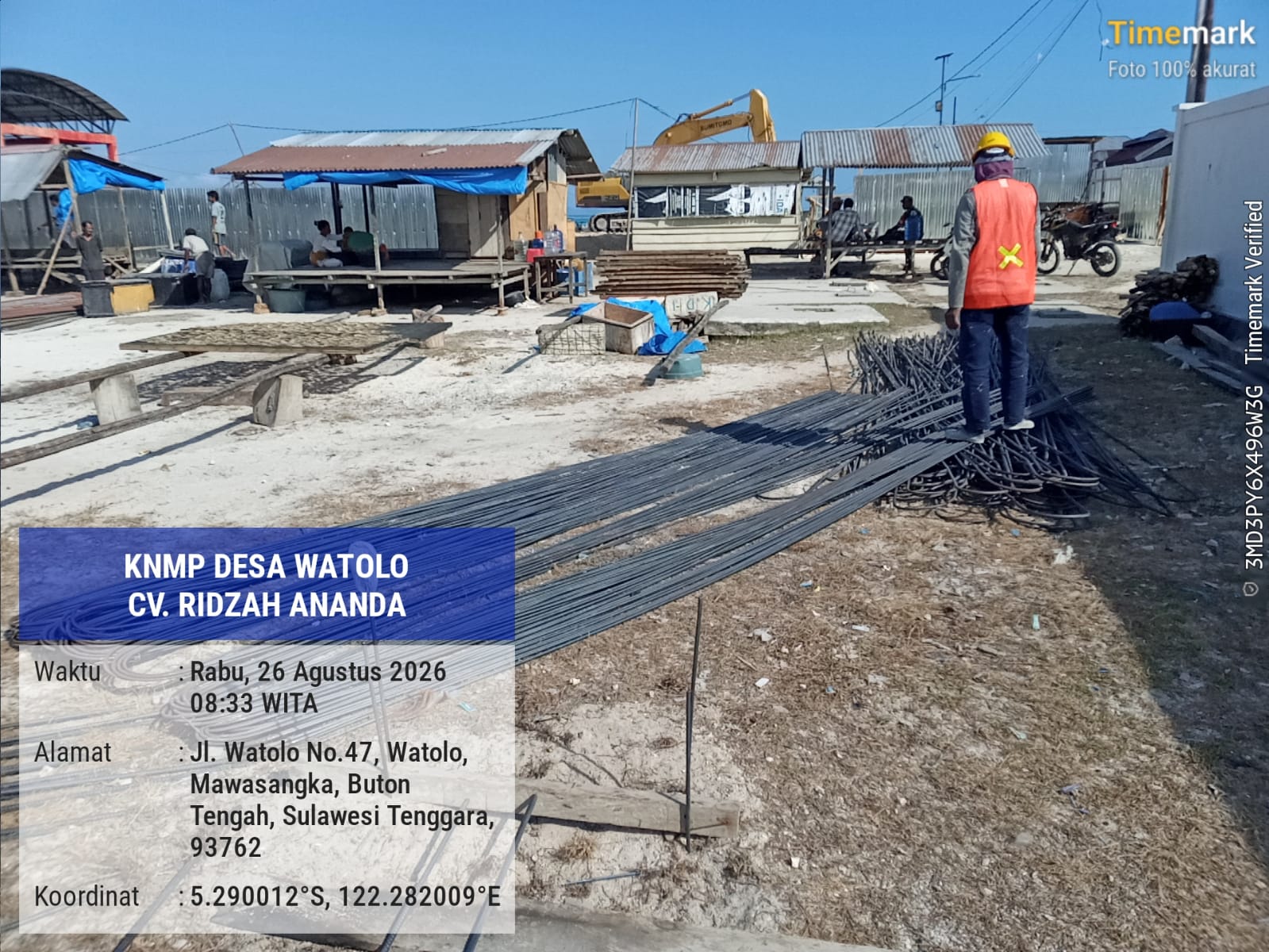

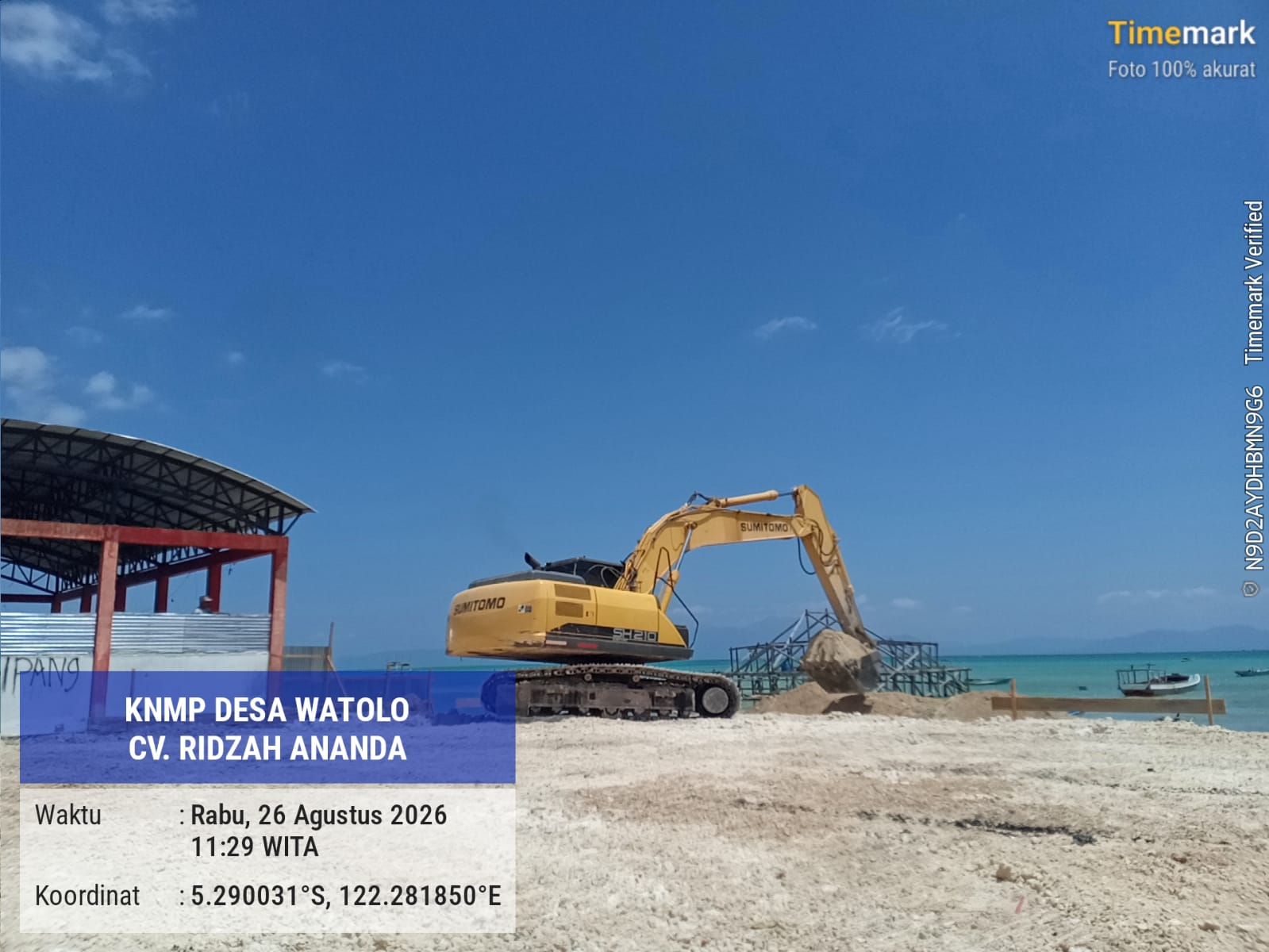

Pekerjaan Persiapan 3%

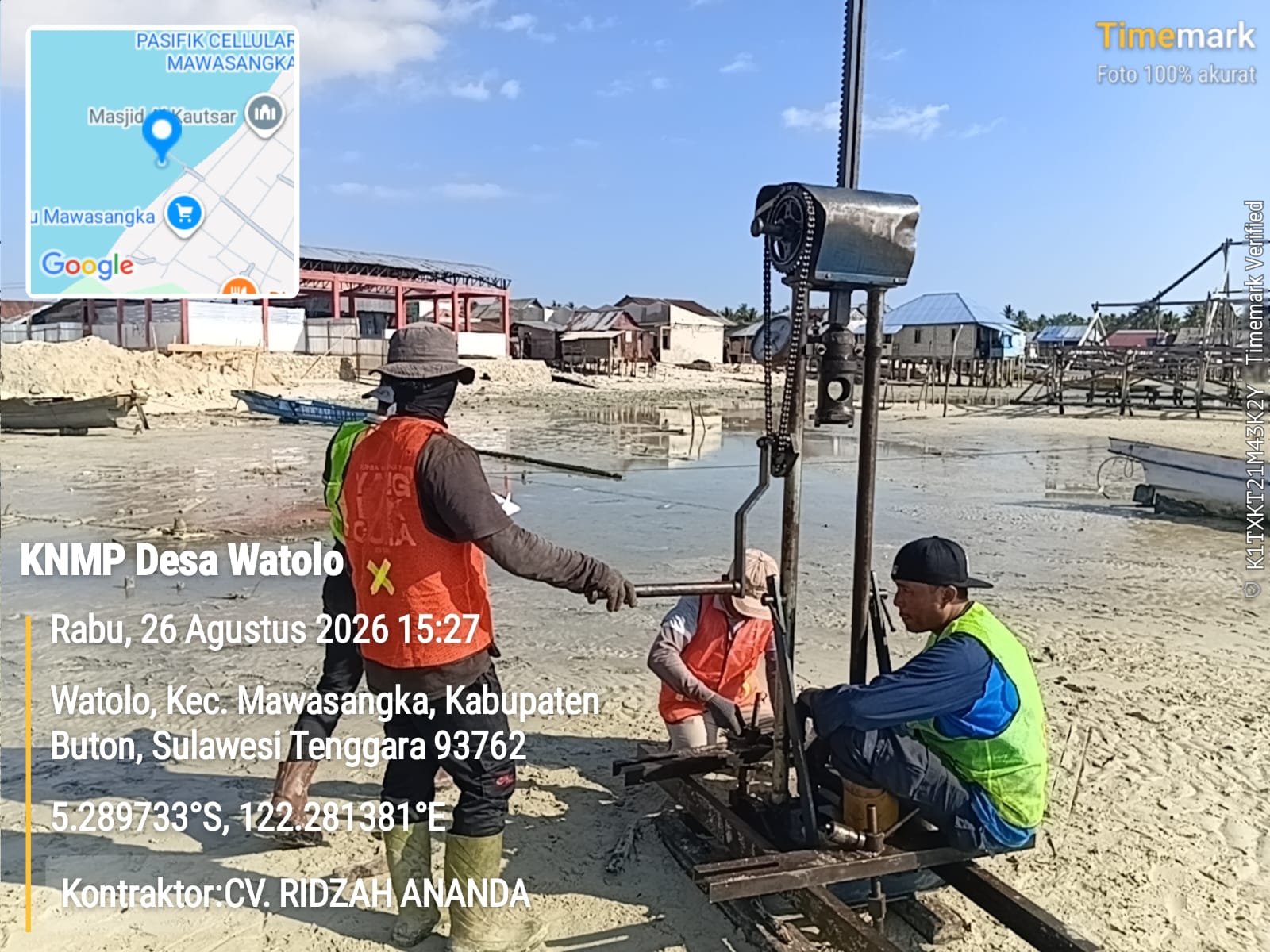

2026-08-26 13:22:00

* Pekerjaan Sondir
* Fabrikasi Pembesian
* Pembuatan Bedeng Pekerja

Perkerjaan Persiapan 2%
2026-08-24 17:09:00

* Penimbunan Tanah
* Pemagaran
* Pembuatan Bedeng Pekerja

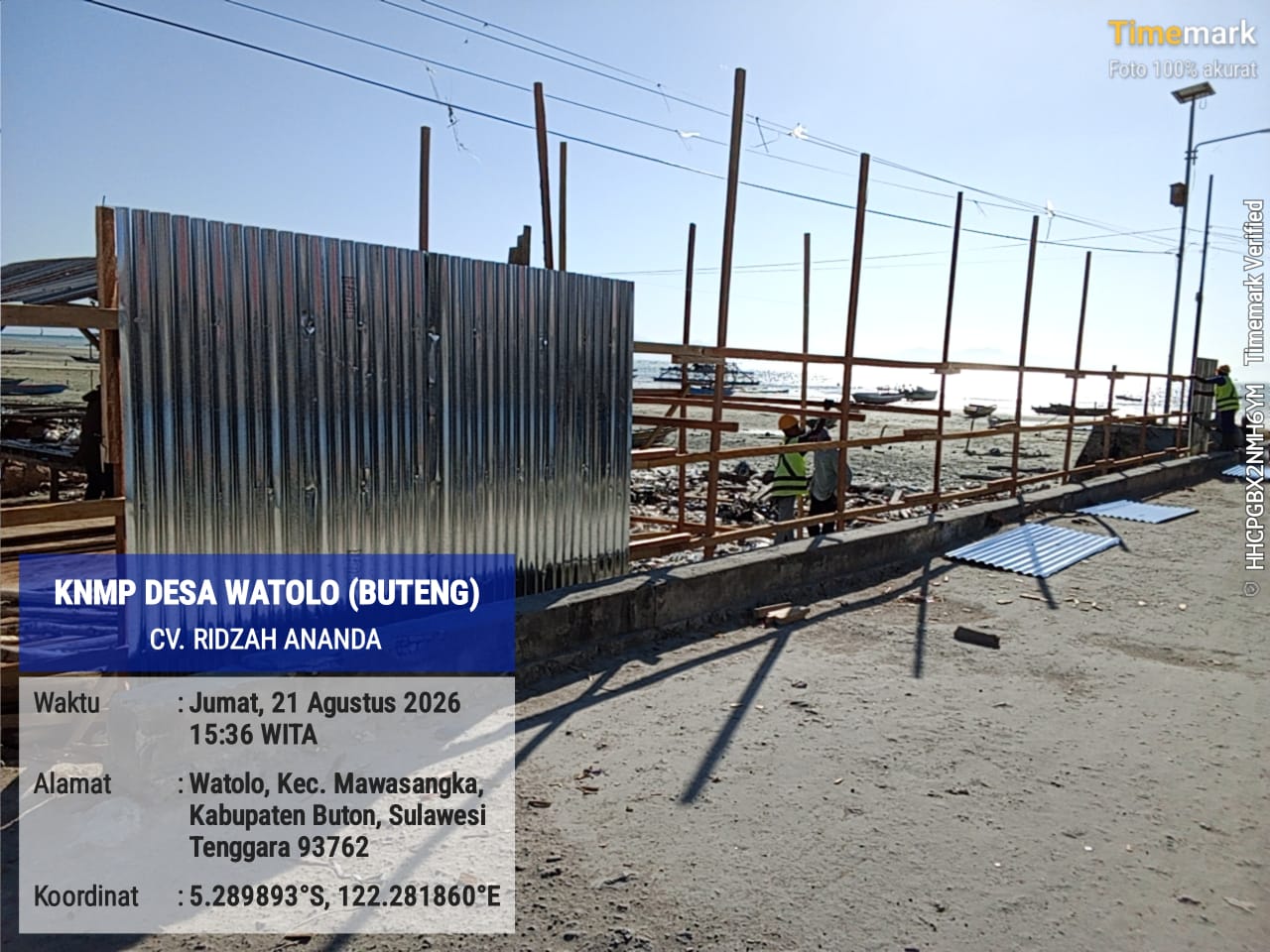

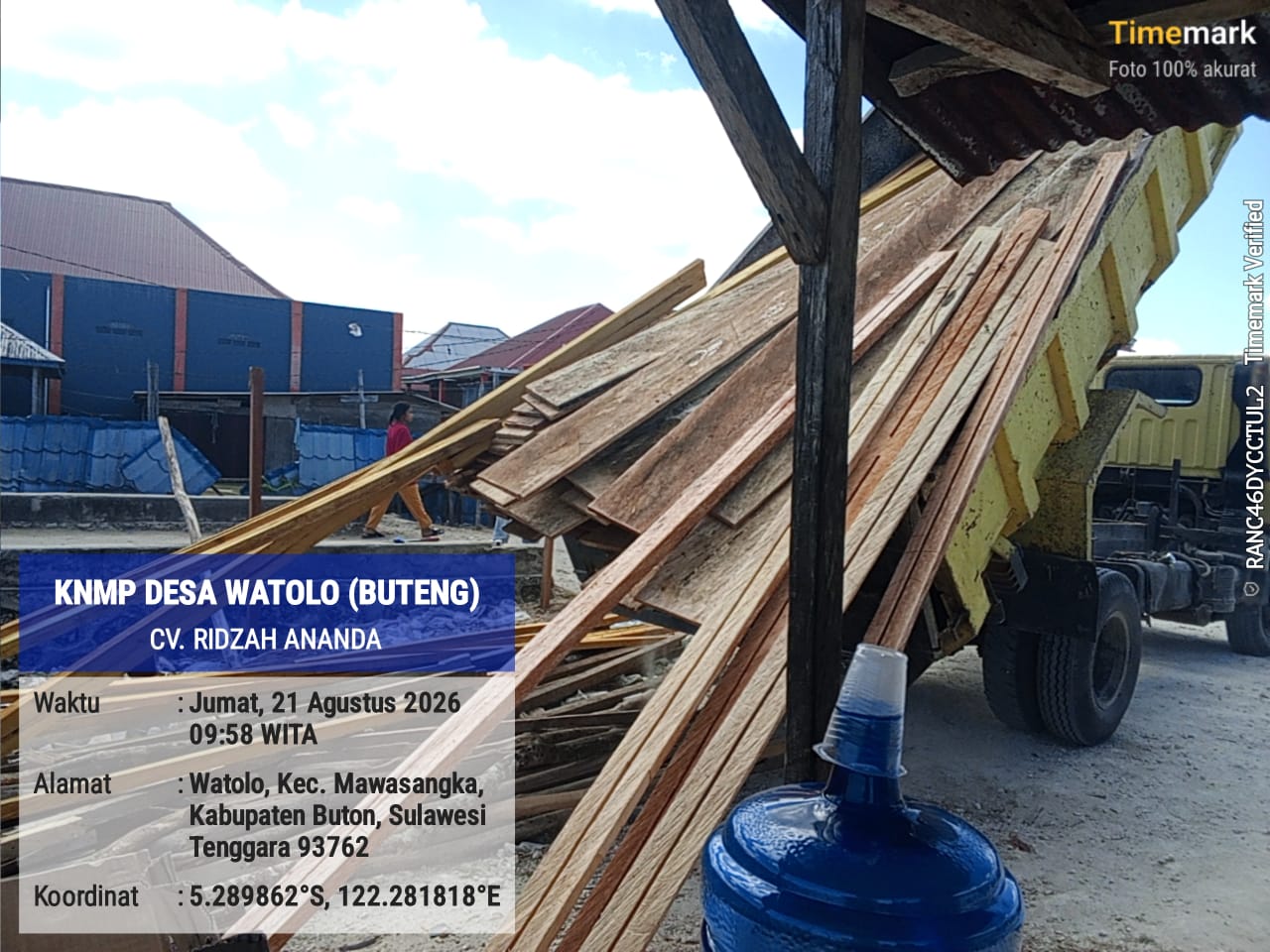

Pemagaran dan Mobilisasi Material 2%
2026-08-21 17:07:00

Mobilisasi material 2%
2026-08-20 17:05:00

* Mobilisasi material

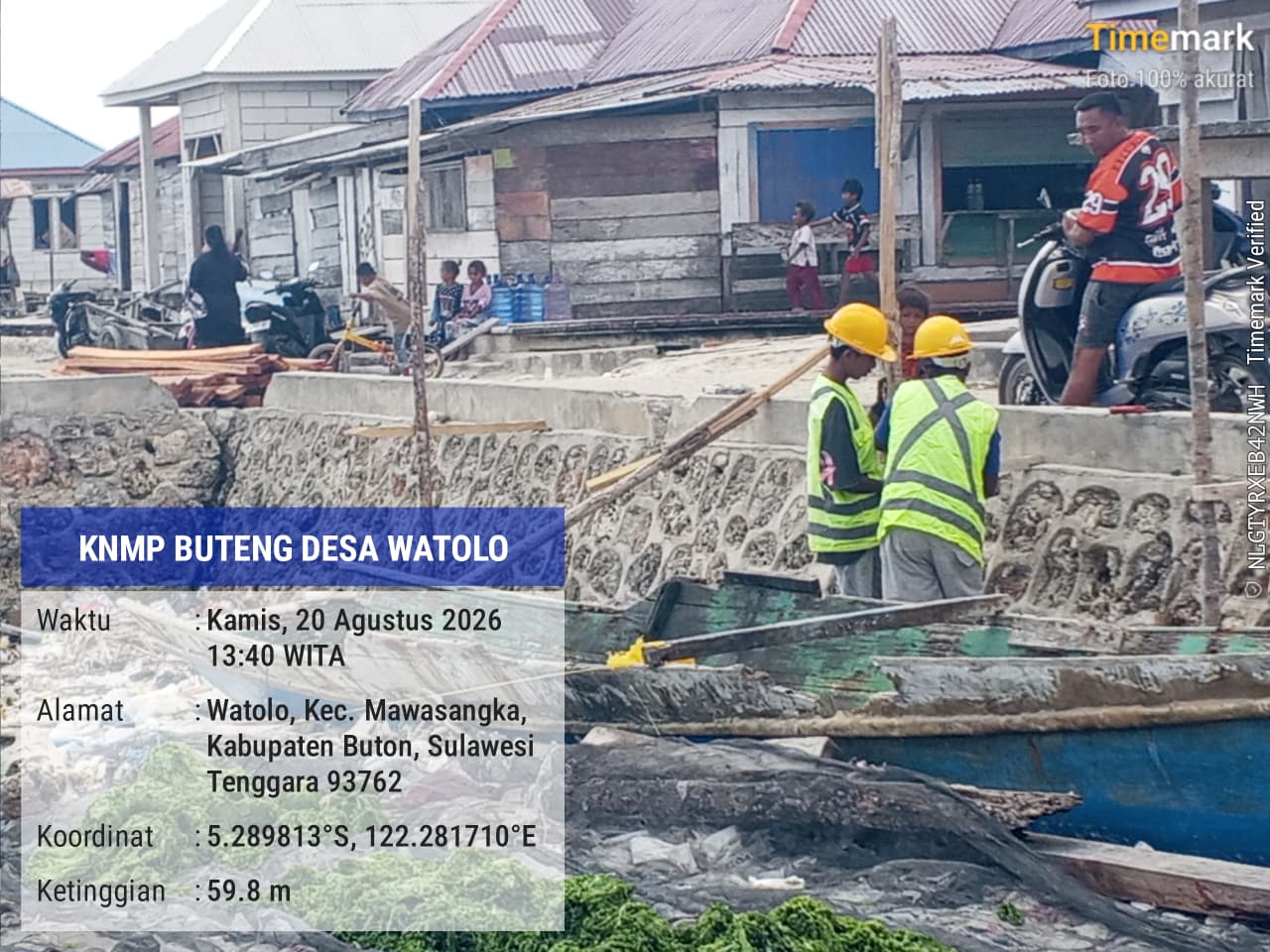

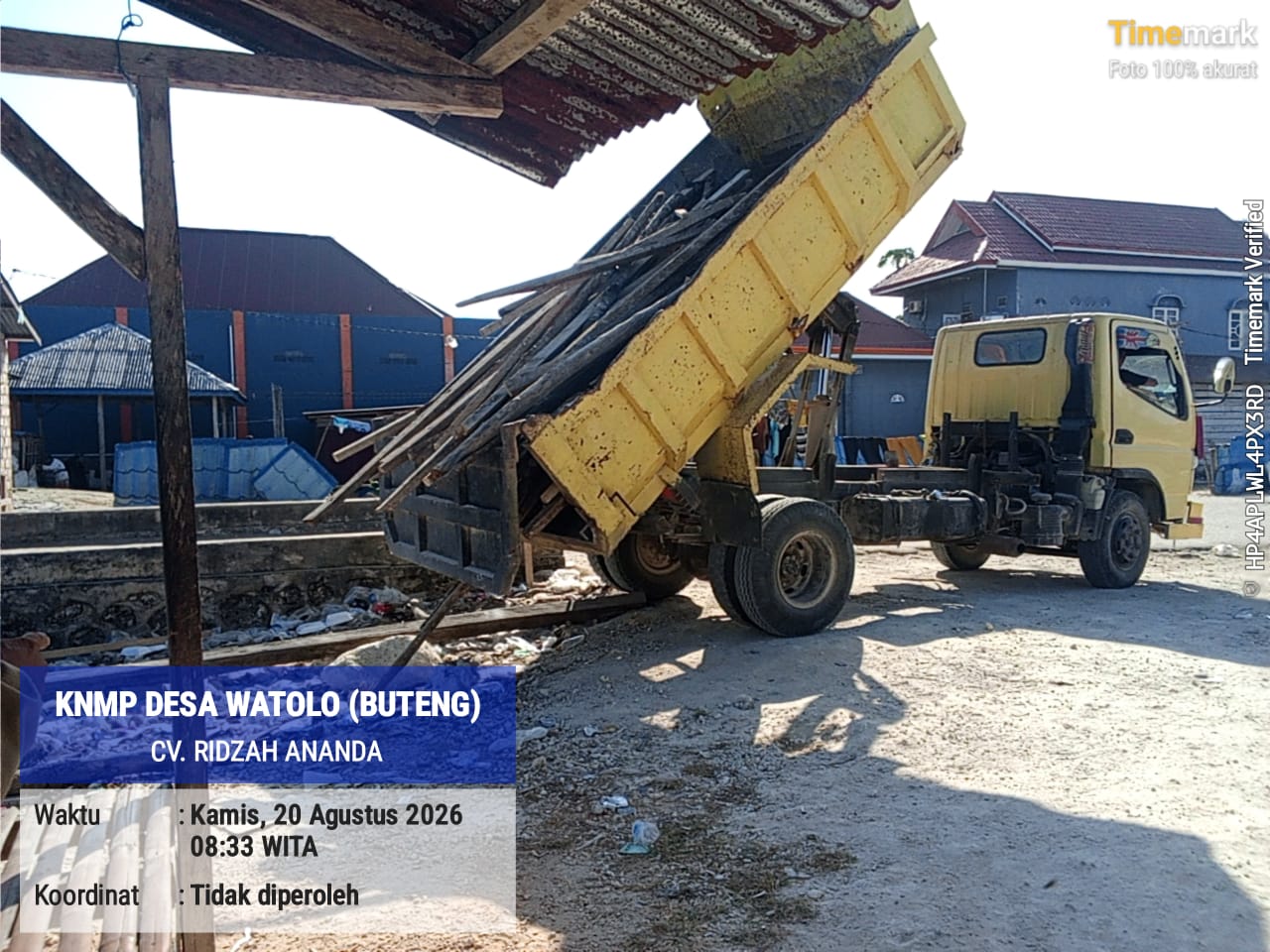

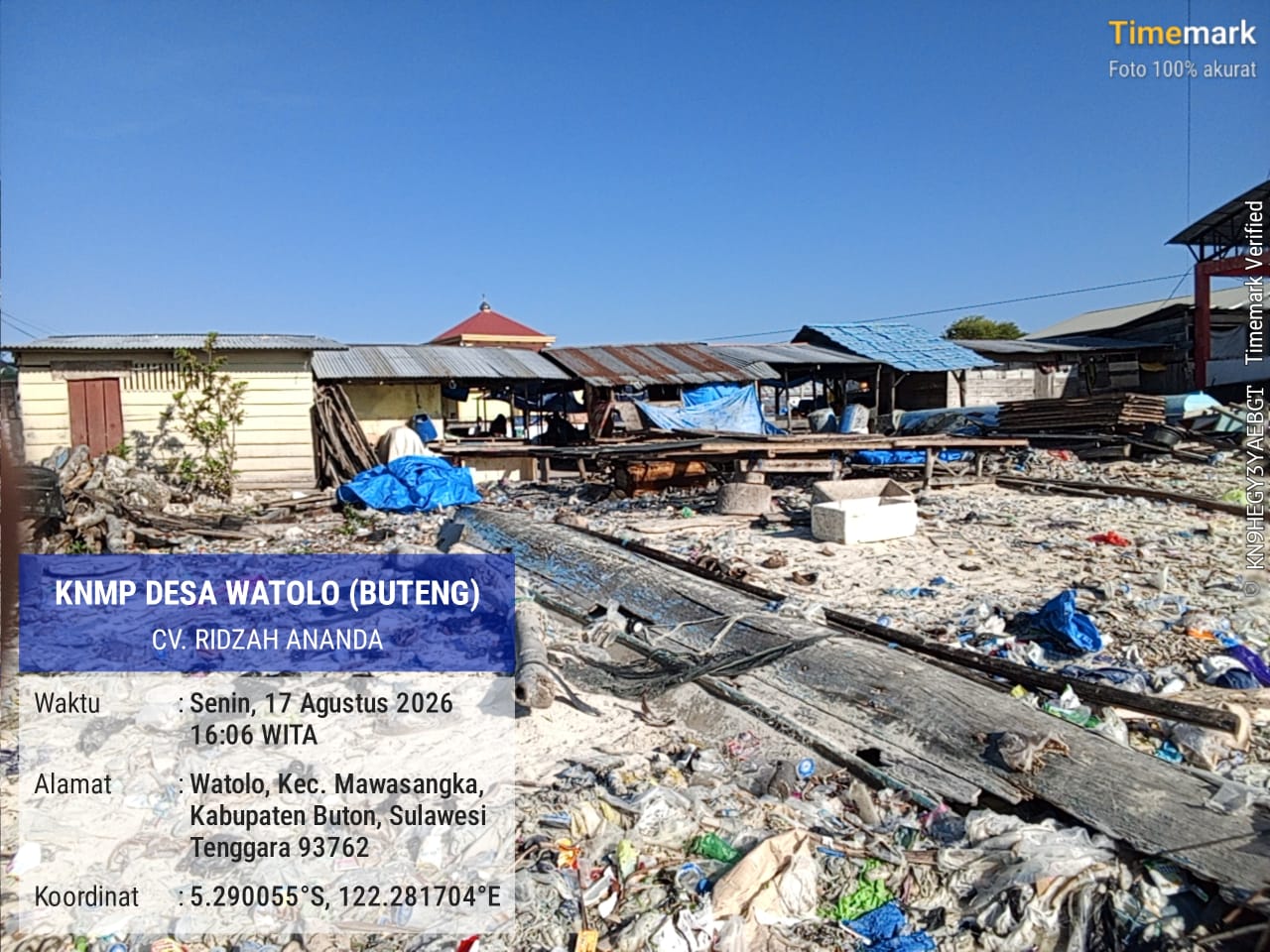

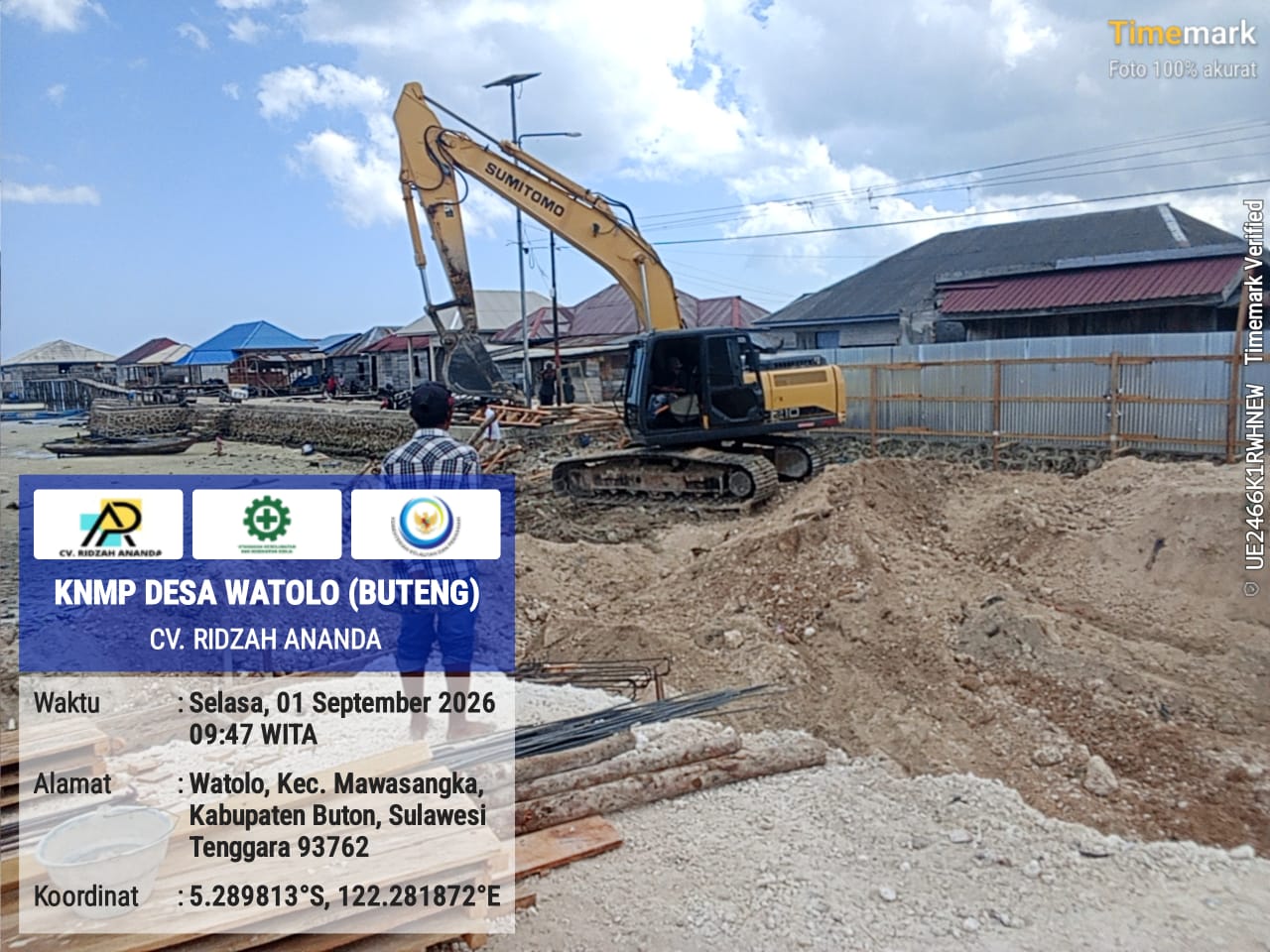

Land Clearing 2%
2026-08-18 17:04:00

Timeline Kendala / Issue
Pembebasan Lahan
2026-08-19 19:07:00

Kawasan desa watolo yaitu air sumur bor dan adanya bangunan warung warga yang tidak sedia di bongkar.

Tindak Lanjut:
Desa Watolo air sumur akan di ambil dari air gowa yang terdekat, untuk warung warga akan ditindak lanjuti dari aparat Desa Watolo.
